Retour sur les travaux !
La ferme est désormais prête...
Zoom sur des mois de travaux
Après des mois de travaux très intense, nous vous proposons de revivre étapes après étapes la construction de notre ferme…

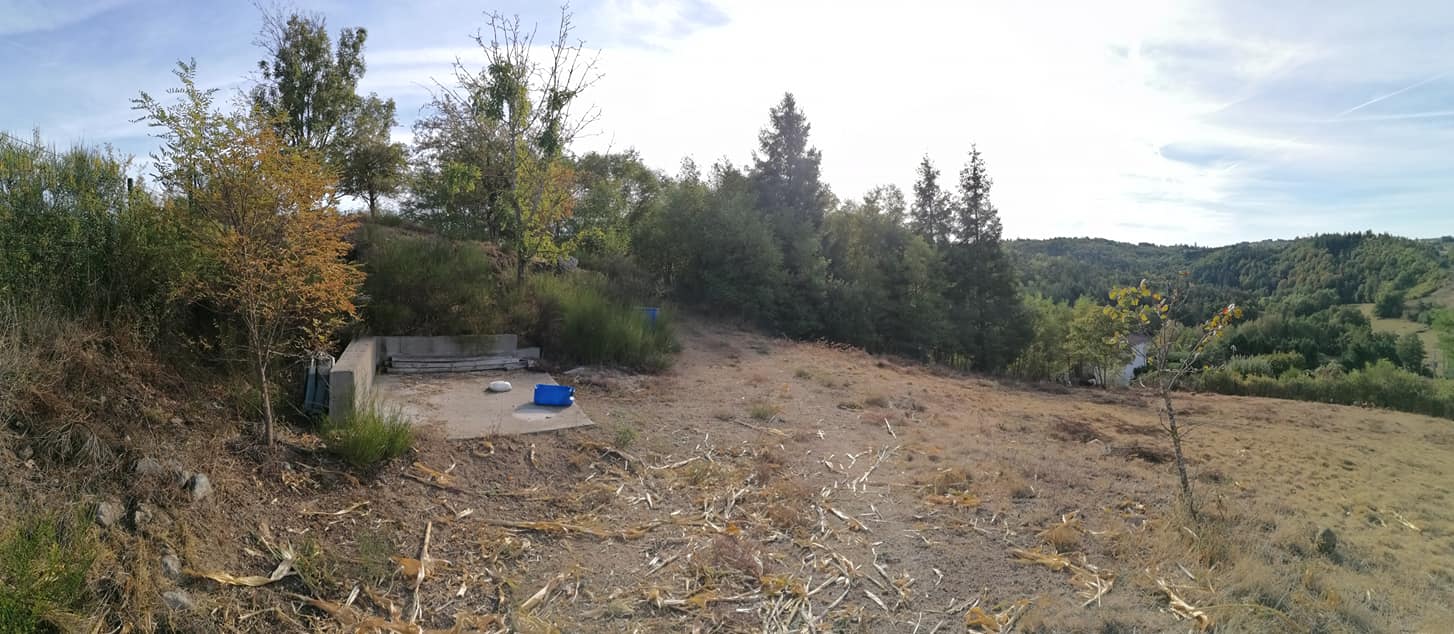

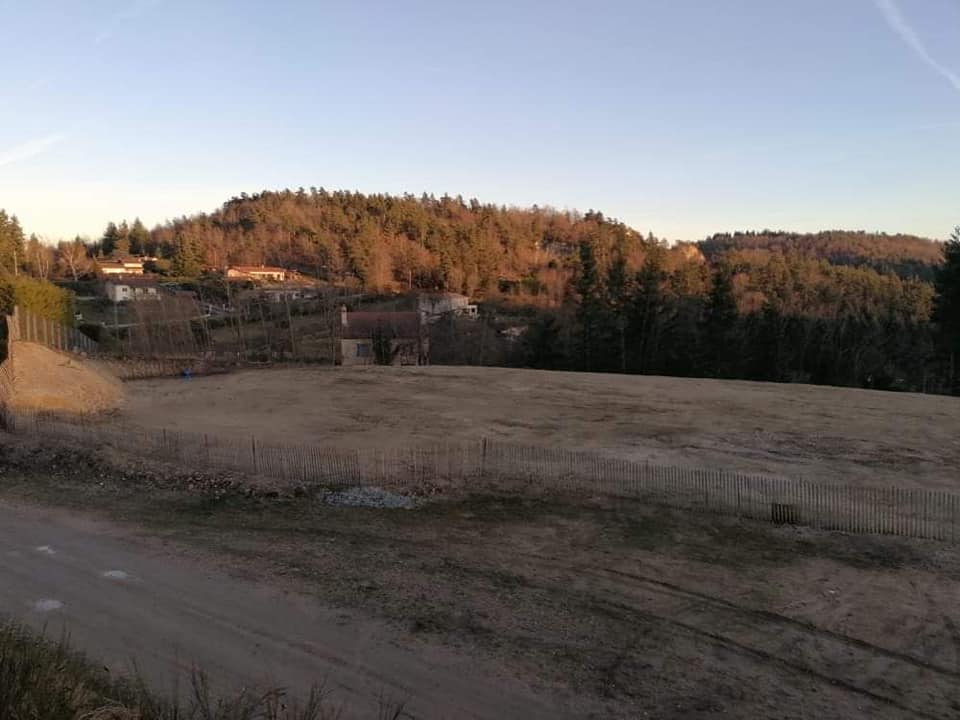

Août 2020 : Le terrain
Tout projet comme celui là commence par le choix du terrain. Pour nous il était primordial d’être dans un lieu préservé et proche de notre habitation. Nous aurions pas pu rêvé mieux.. un terrain attenant à notre habitation et qui plus est au depart de la voie verte (ancienne voie ferrée, chemin du rail).

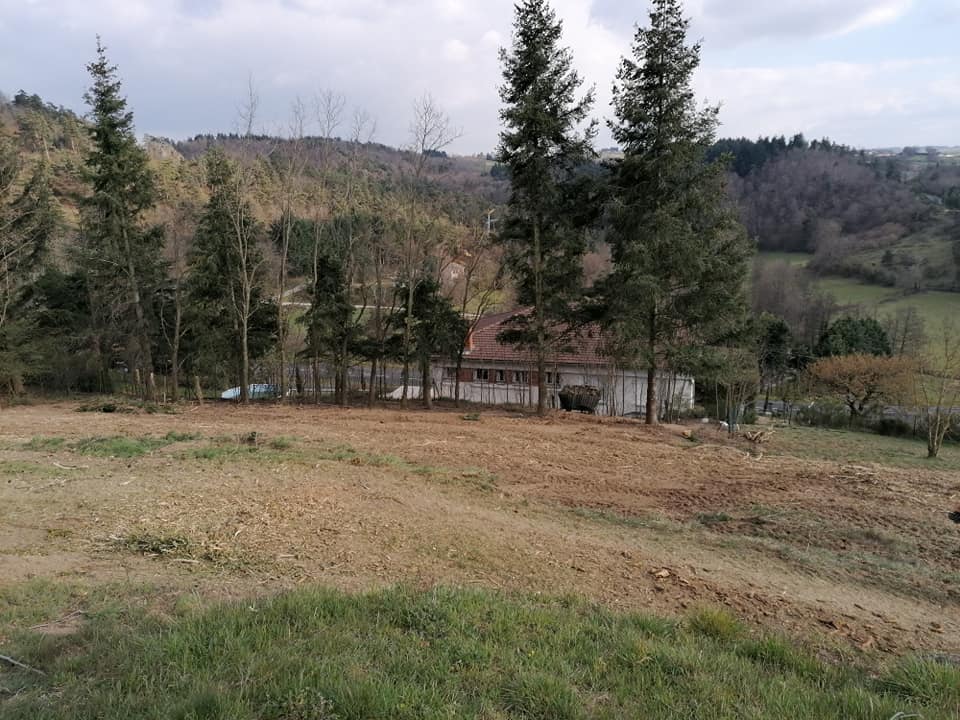

Automne 2020 : Nettoyage du terrain
On se retrousse les manches. Il va y avoir du boulot
Printemps 2021 : Changement de stratégie

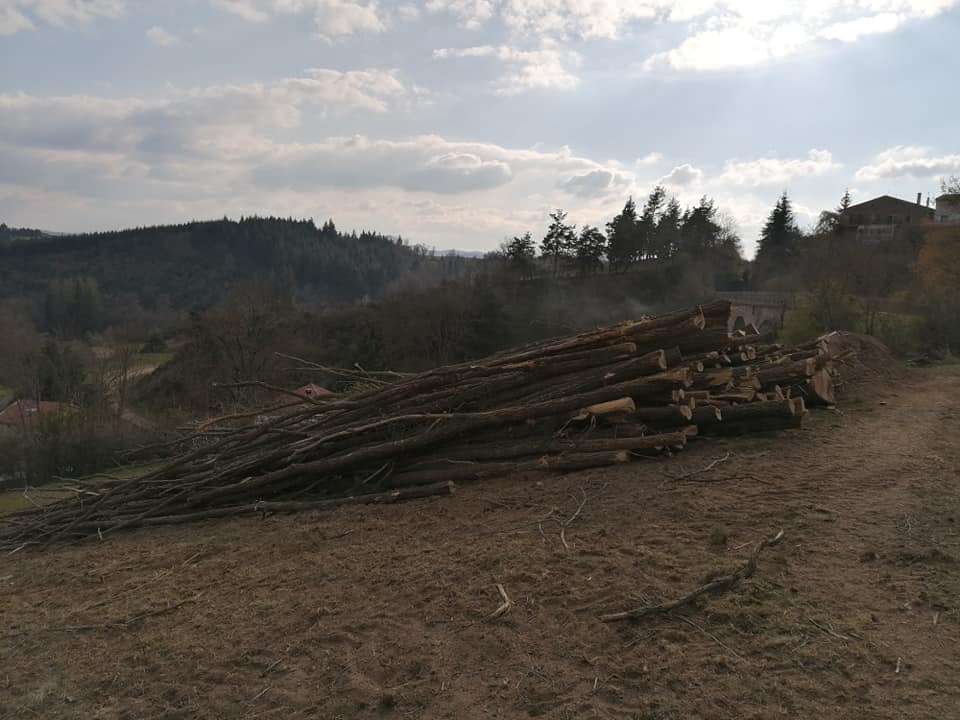

Après des mois de débroussaillage, de coupe..

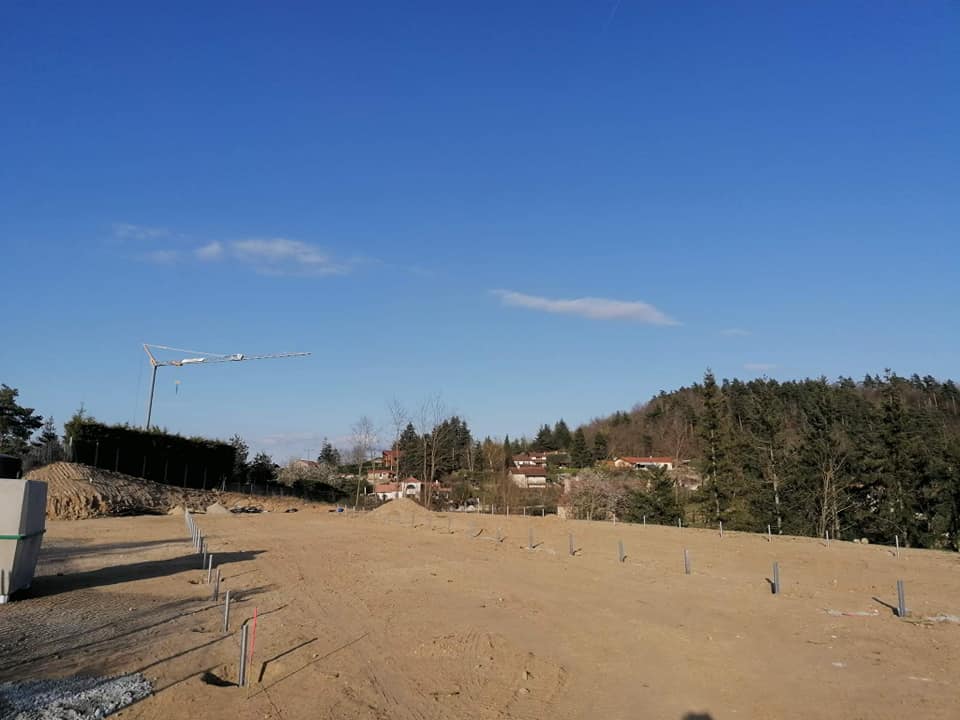

On se rend à l evidence à ce rythme on aura préparer le terrain pour le terrassement en 2023

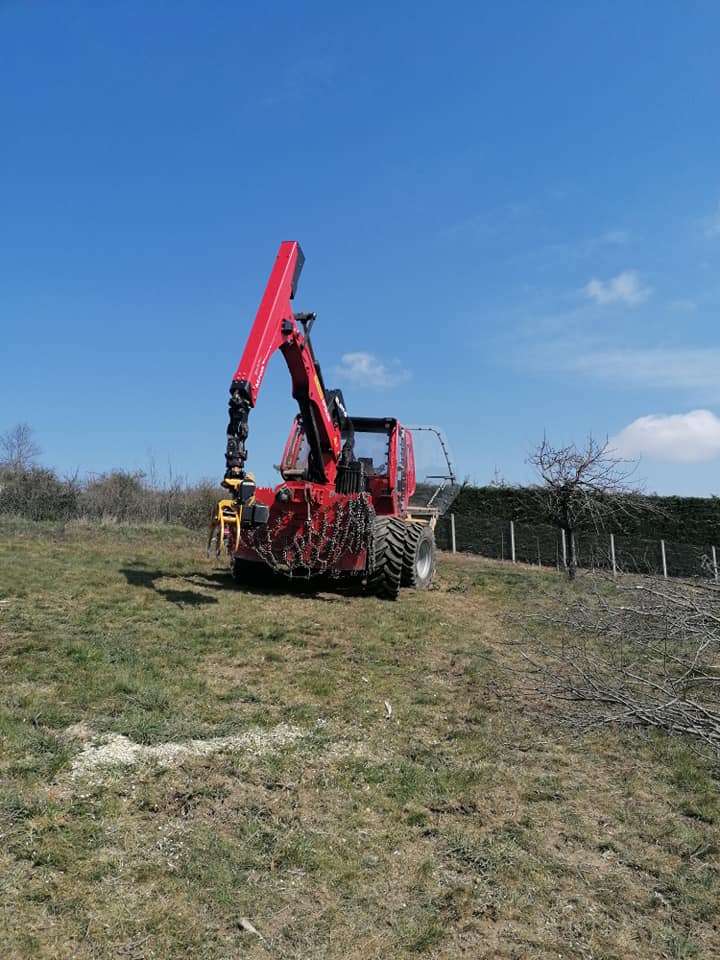

Nos petits bras ne suffisent plus on emploi les grands moyens.. (merci infiniment à Anthony un cousin au top)

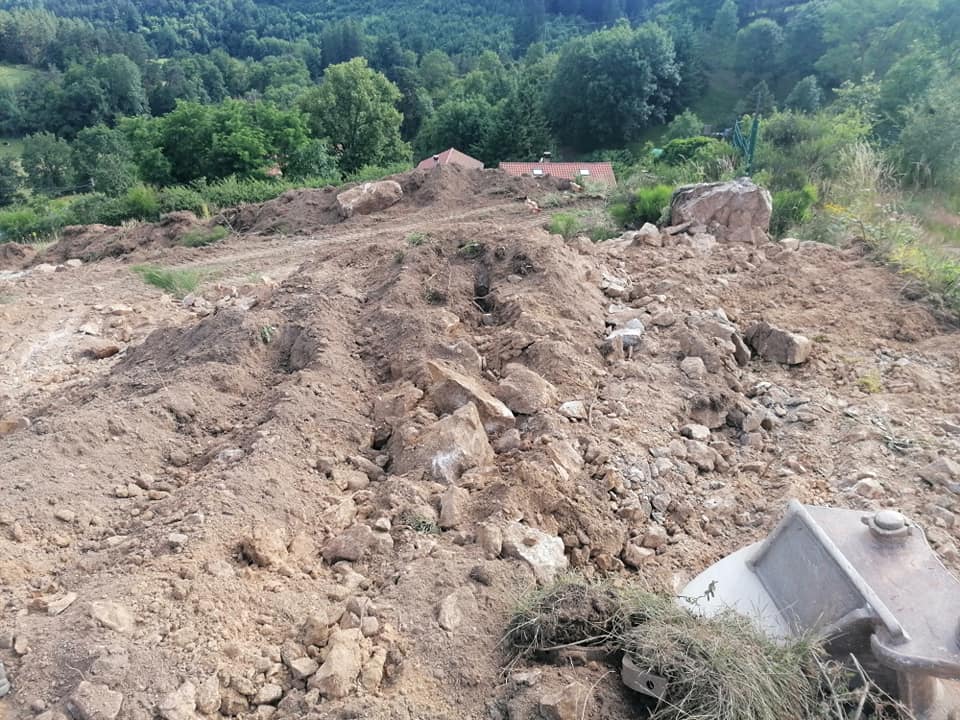

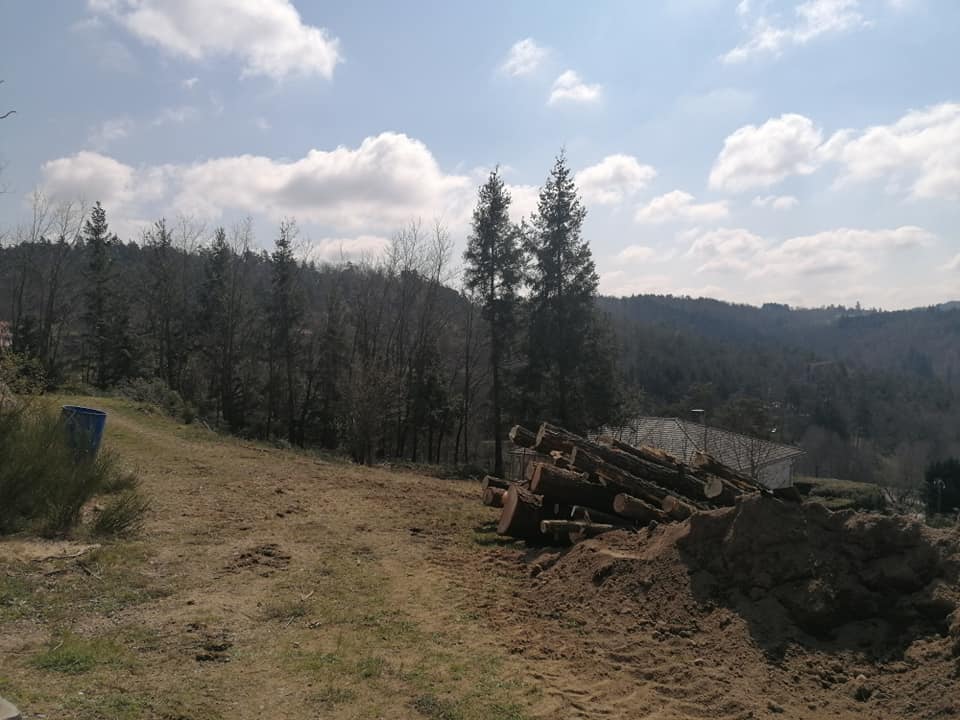

➡️ Terrain prêt à être terrassé

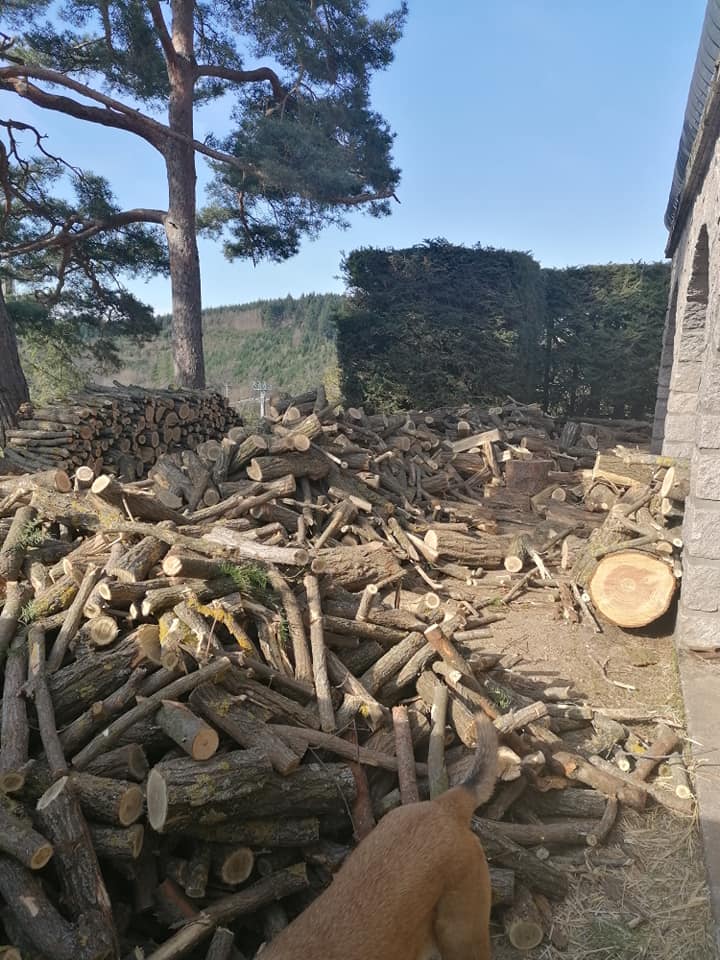

Le printemps 2021 a aussi été rempli de beaucoup de “journées bois”

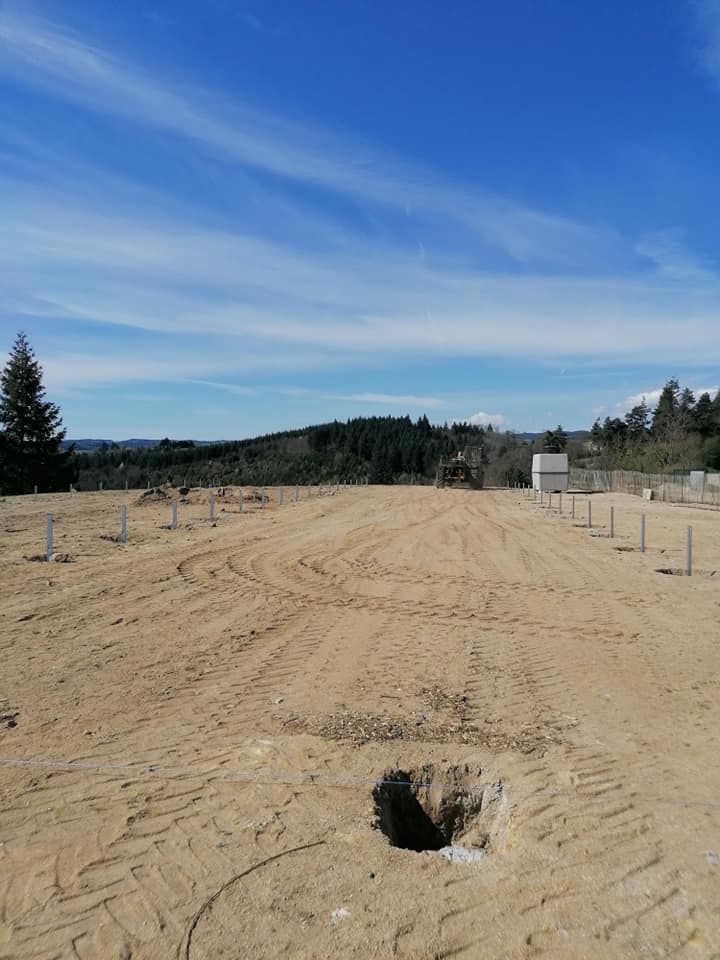

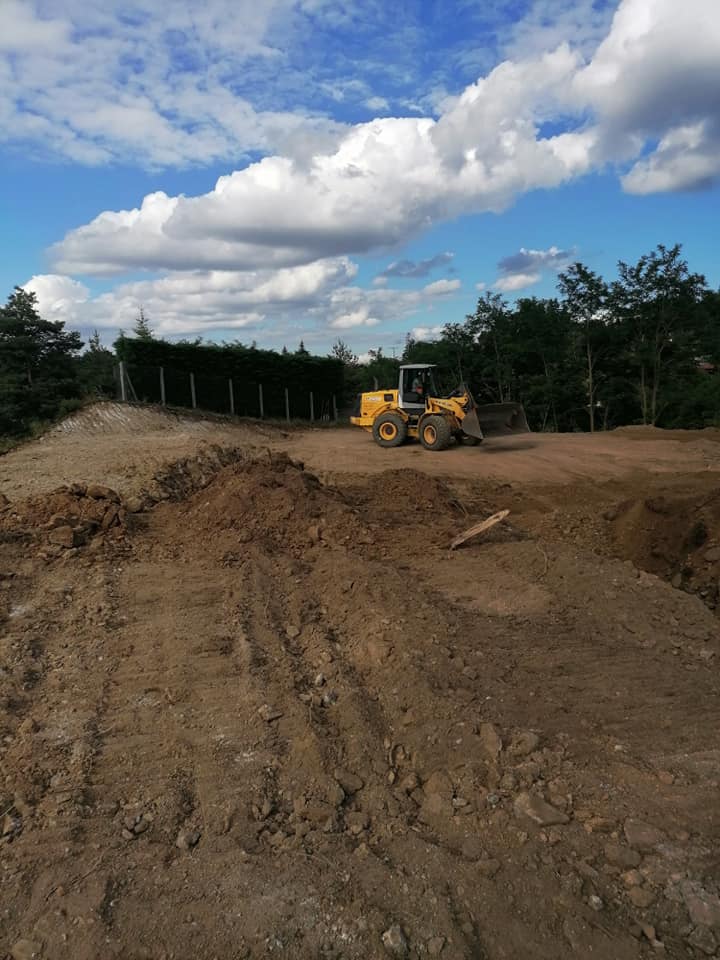

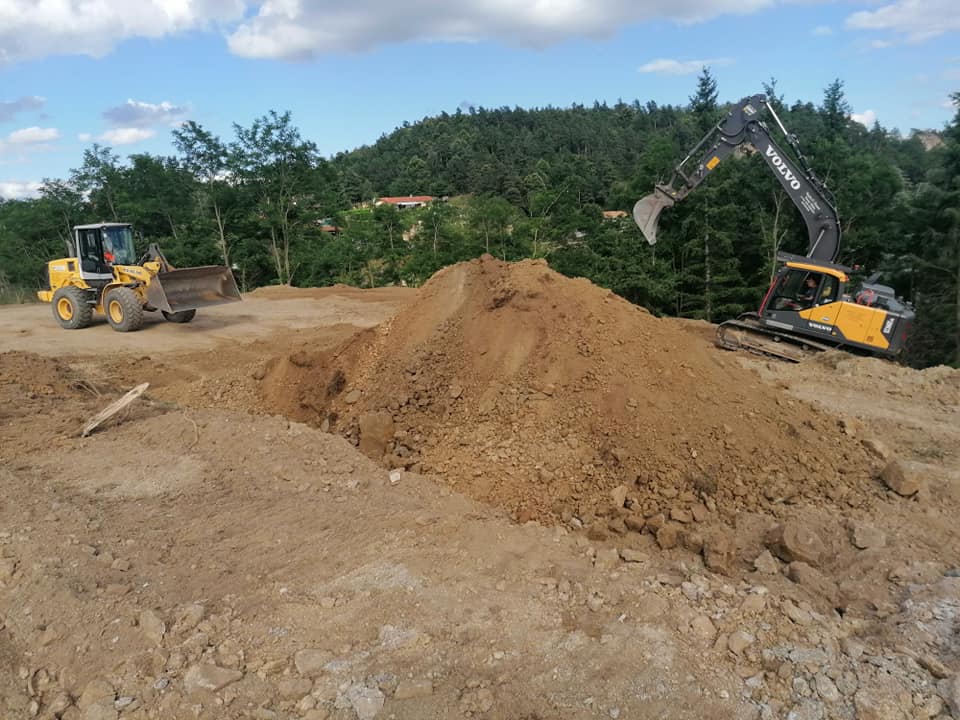

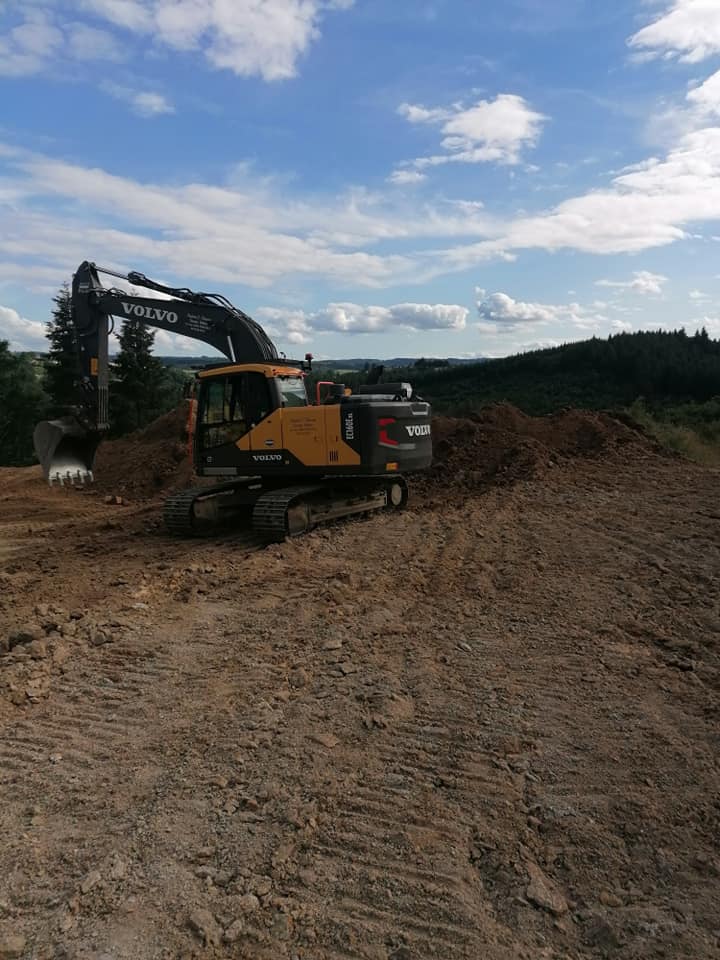

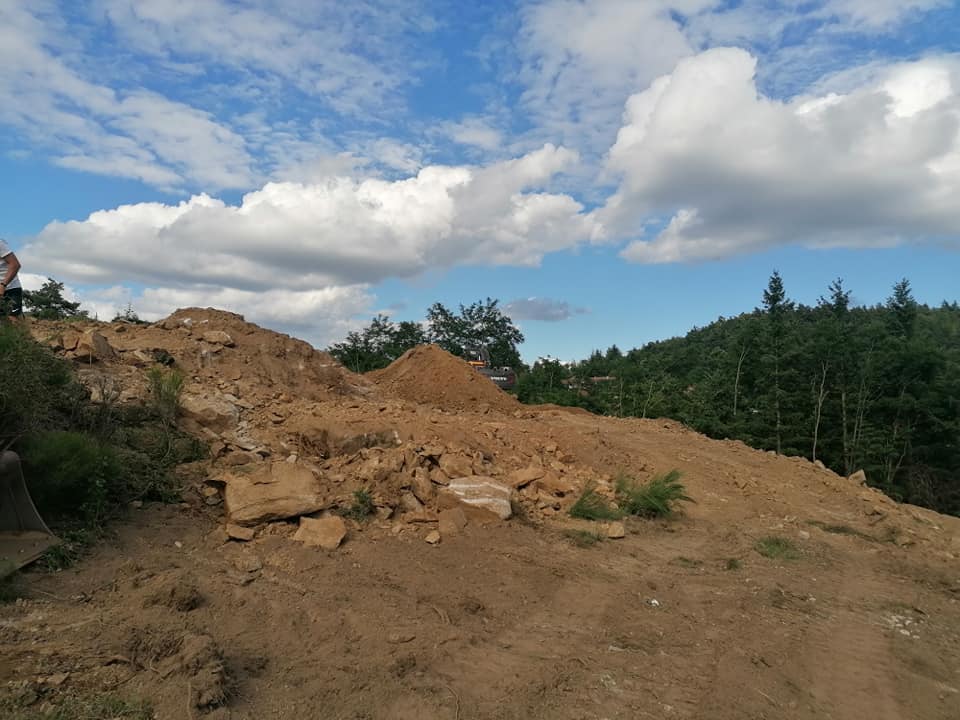

Juillet 2021 : Place au terrassement
Un grand merci à DUPLAIN TP (Périgneux) pour l’excellent travail

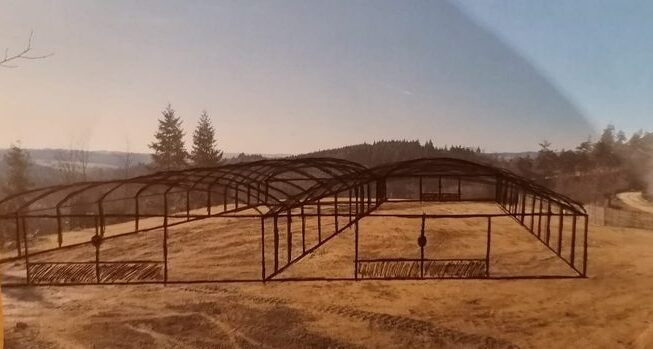

Les plans :
Et non cette photo n’est pas une photo de nos serres
Après des mois d attentes, des demandes de permis, le covid, les retards administratifs, les retards pour un nouveau PLUI, des plans, des plans et encore des plans
Nous recevons le fameux graal
LE PERMIS
Janvier 2022

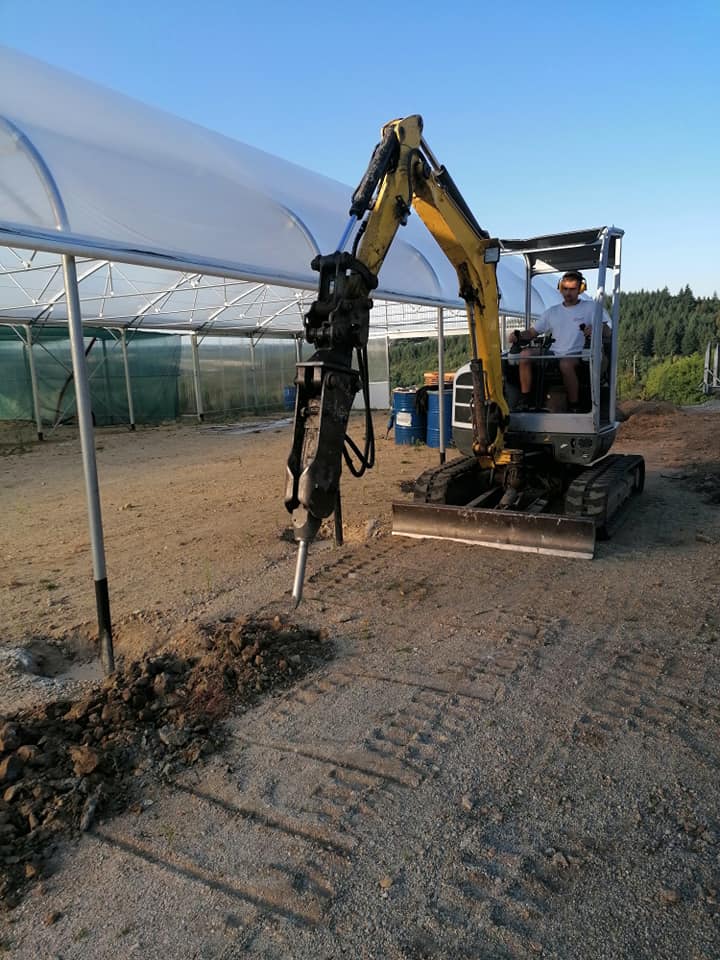

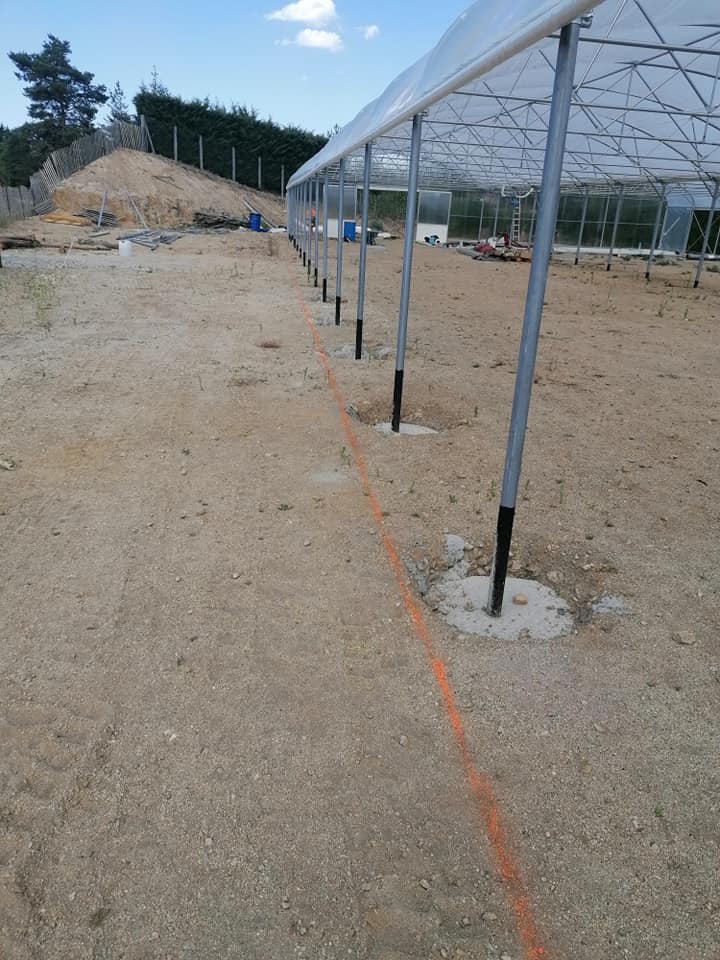

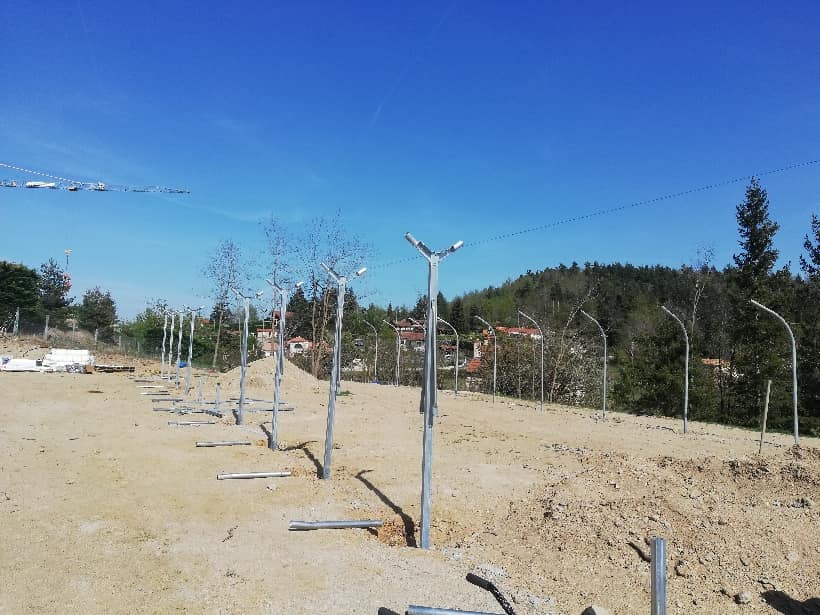

Mars/avril 2022 : Pré – poteau

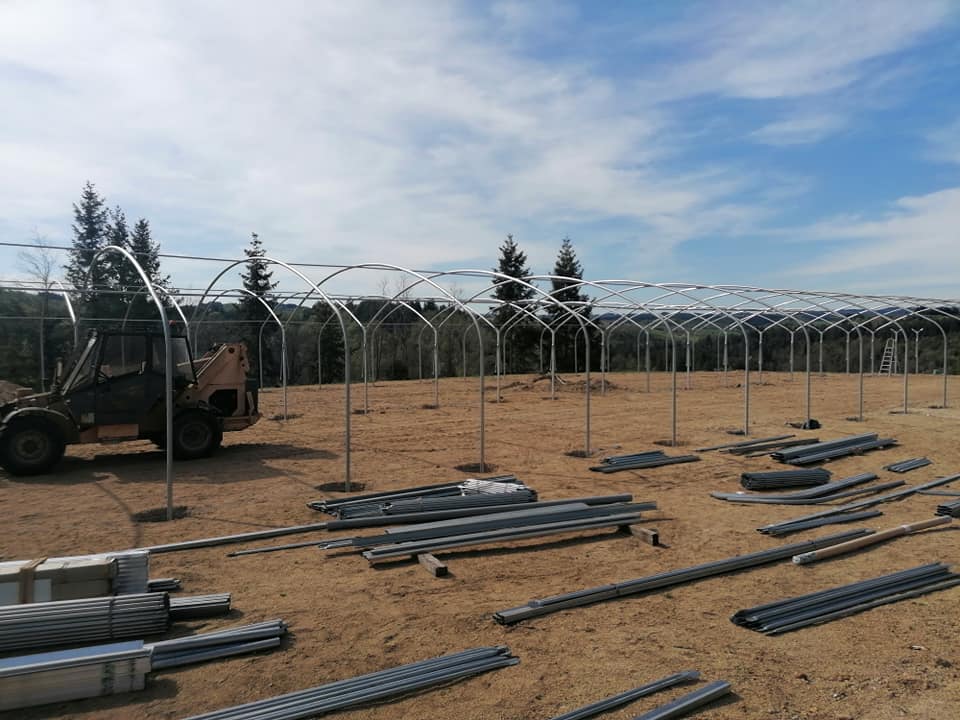

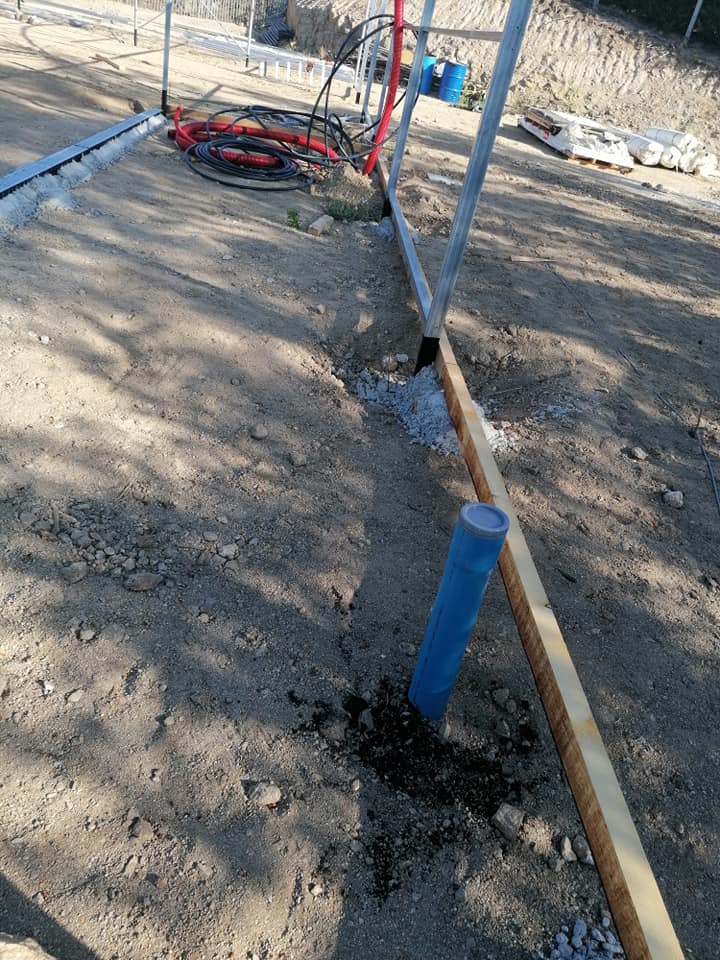

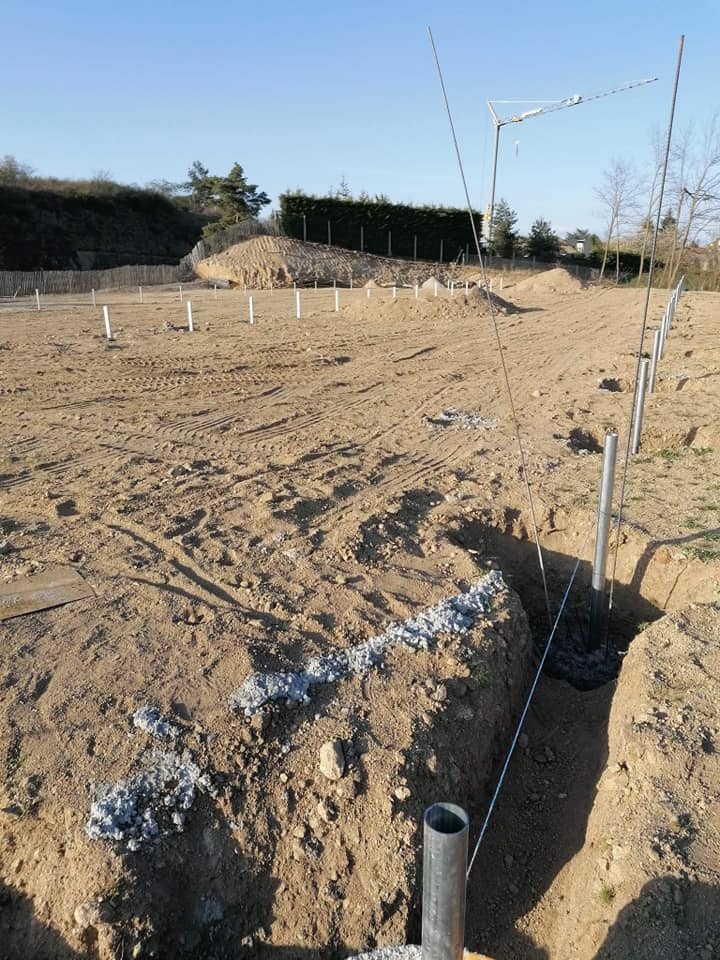

Après avoir creusé à la mini pelle (et au marteau piqueur les plus retissants) les 72 (oui oui 72) trous.

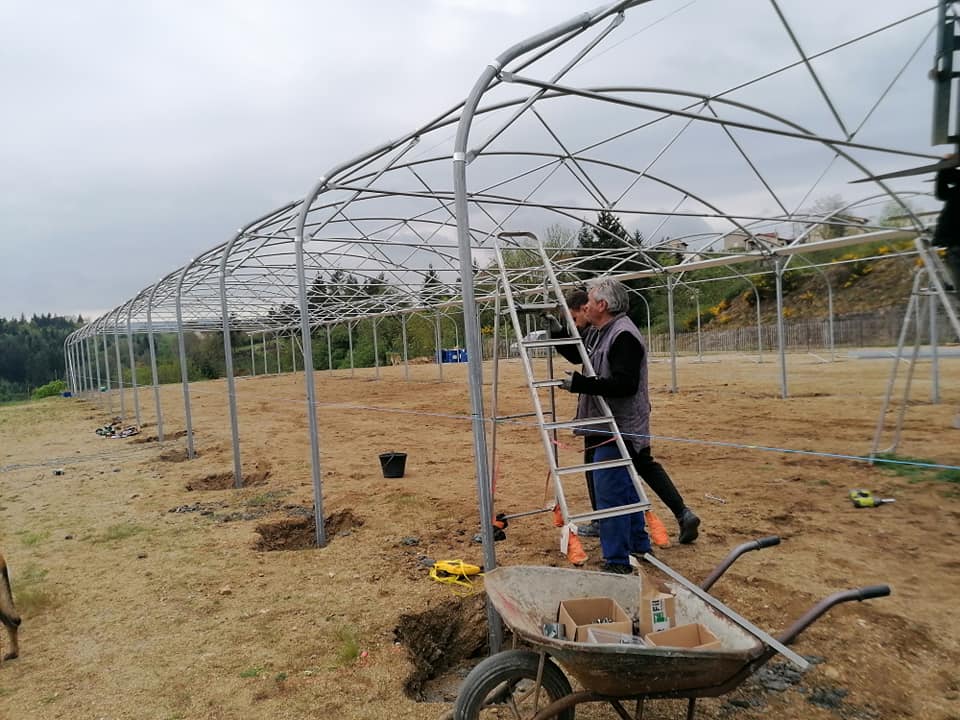

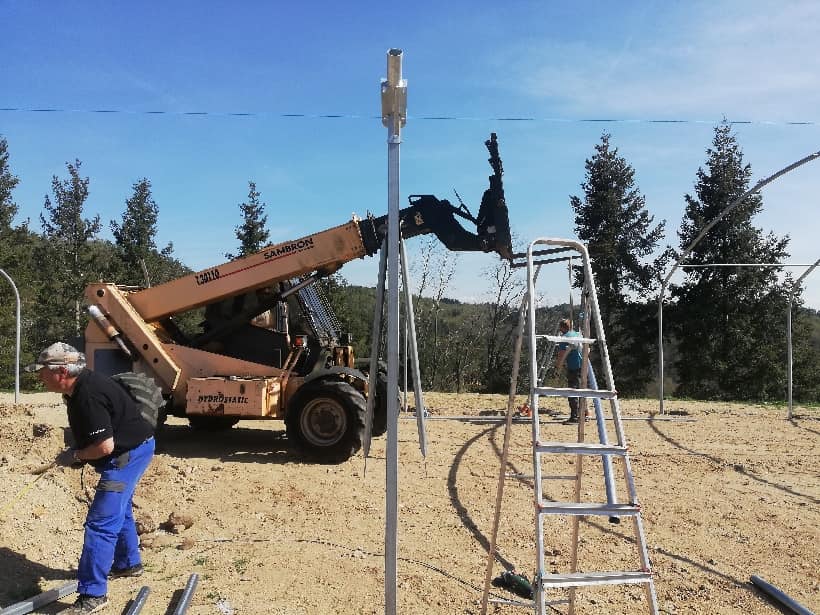

Jérémy a installé les pré-poteau. (on viendra enfilé les poteaux des arceaux)

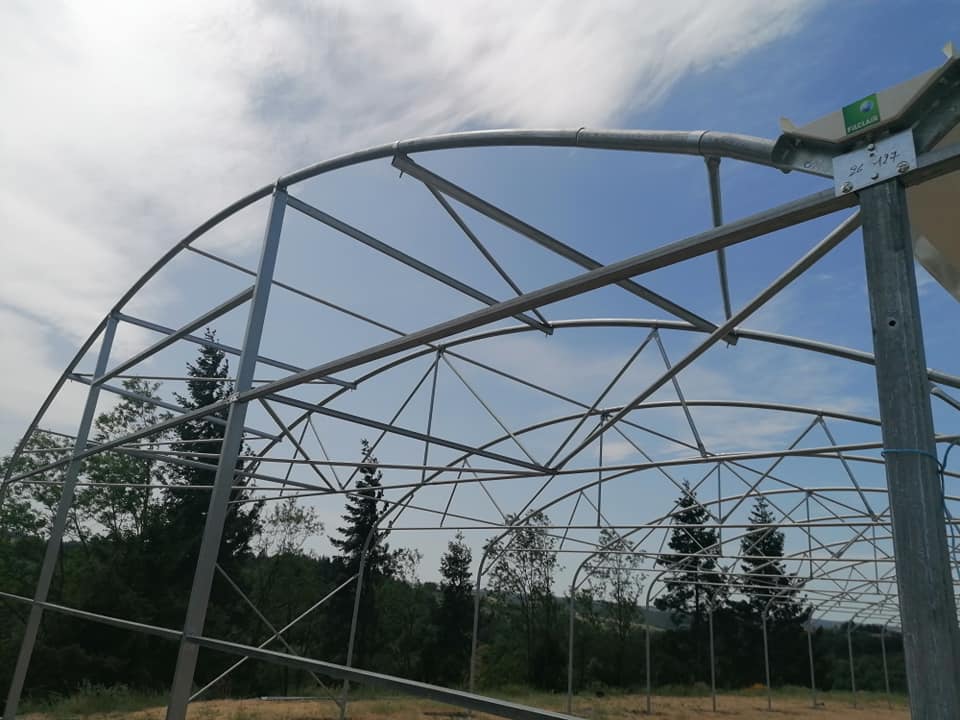

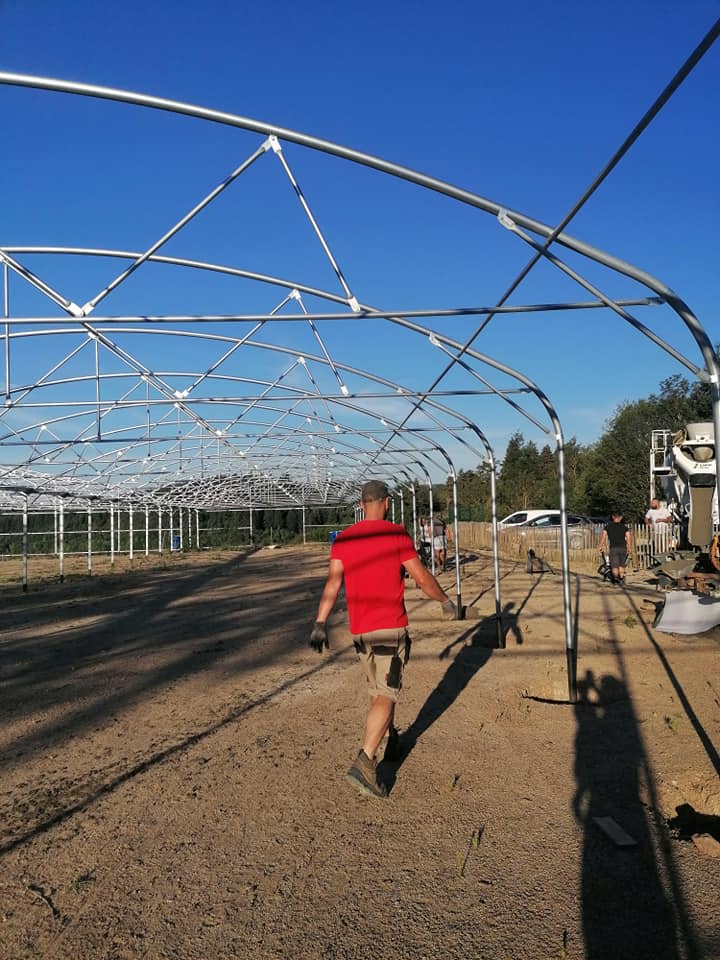

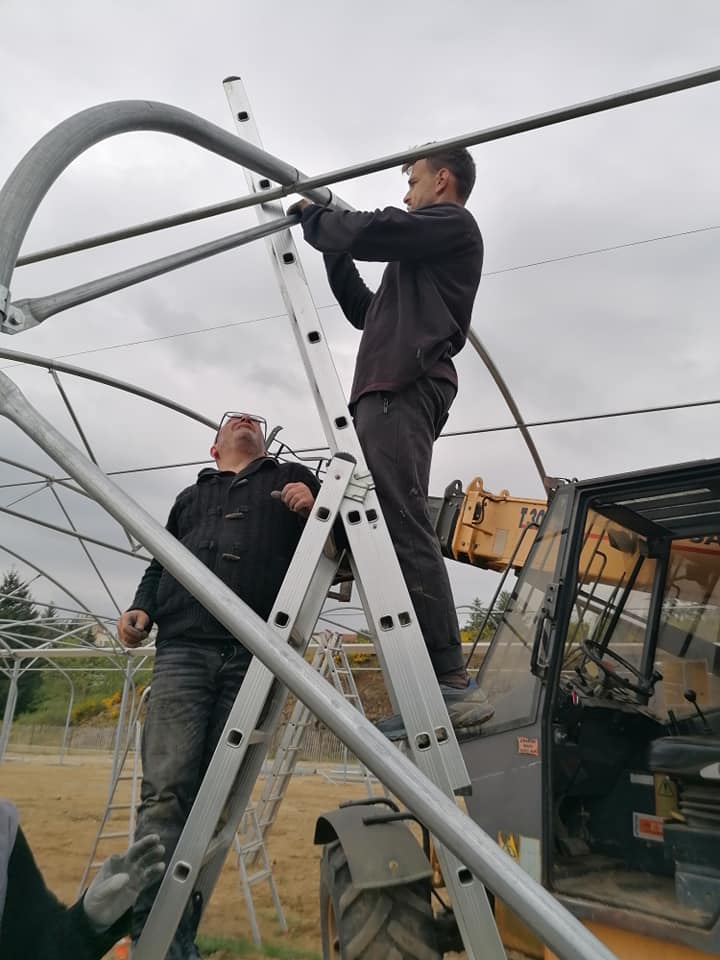

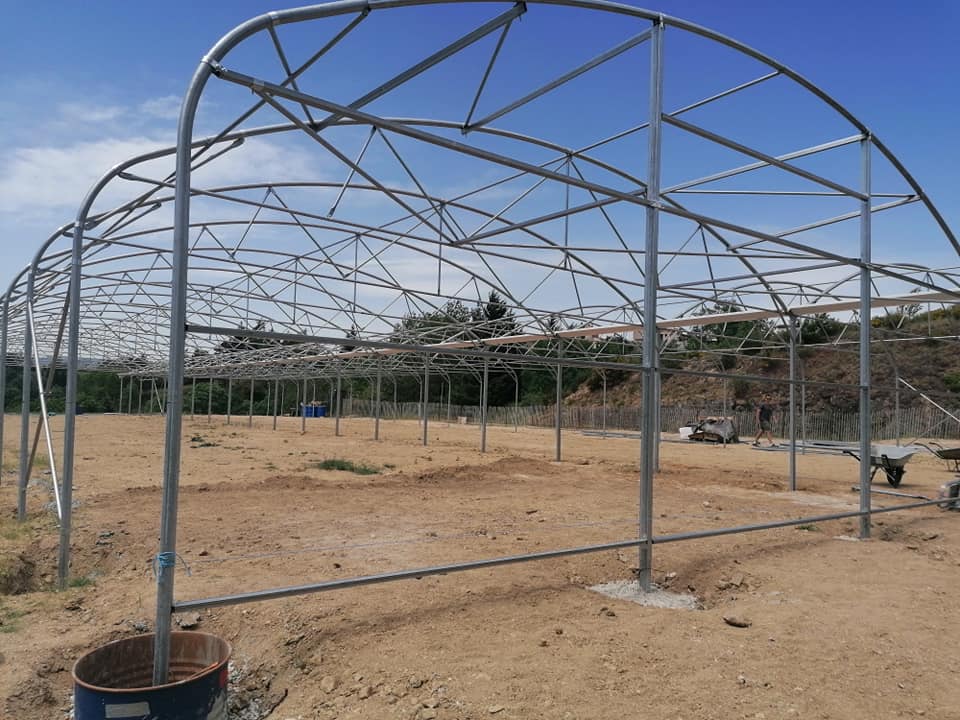

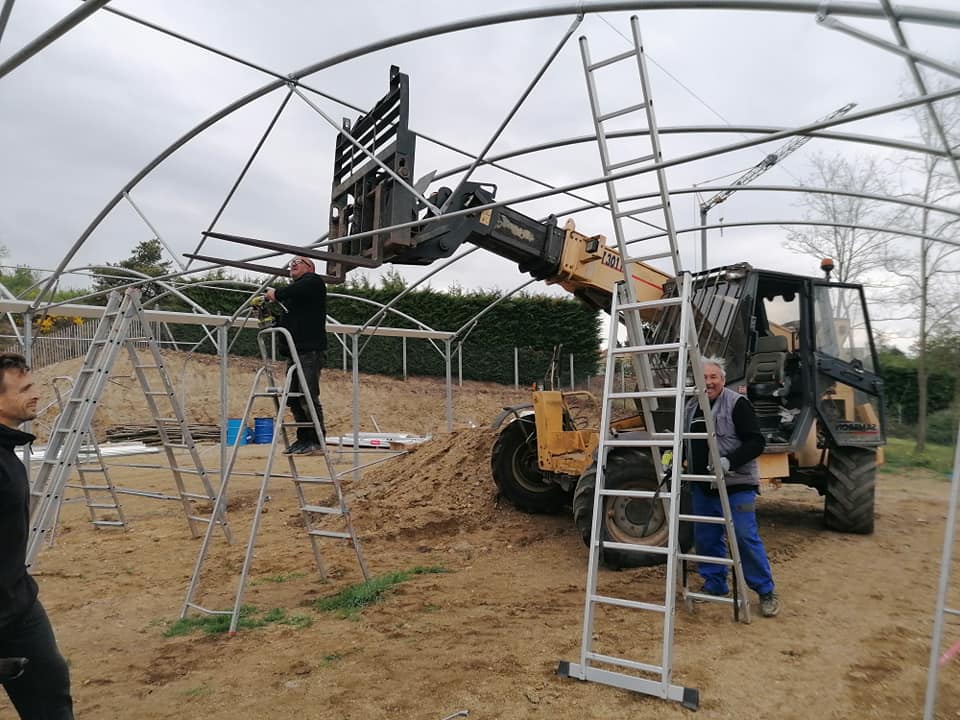

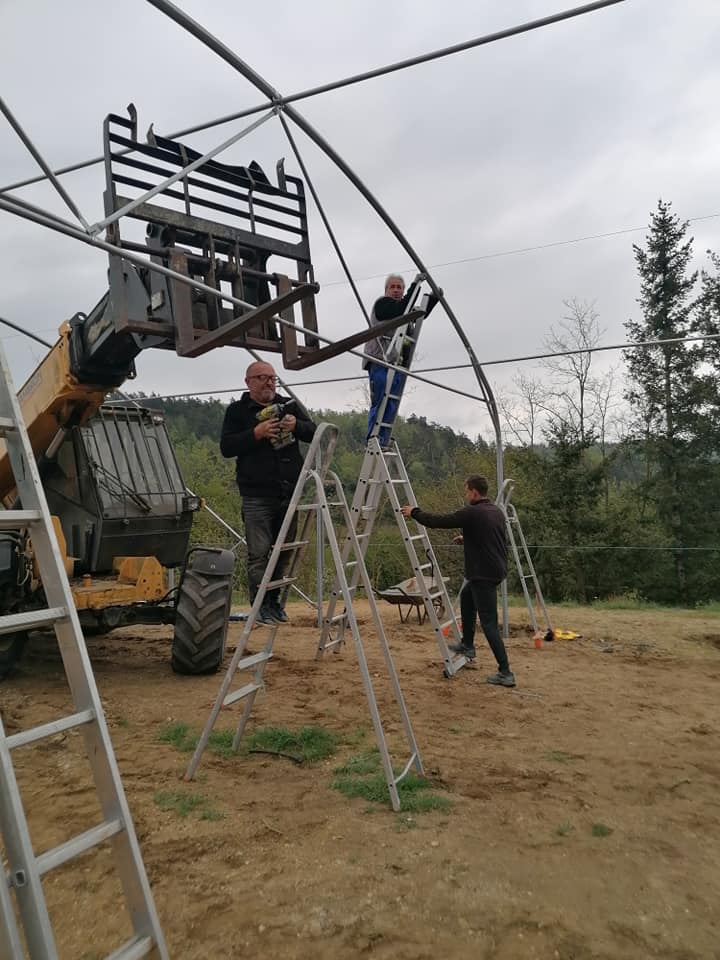

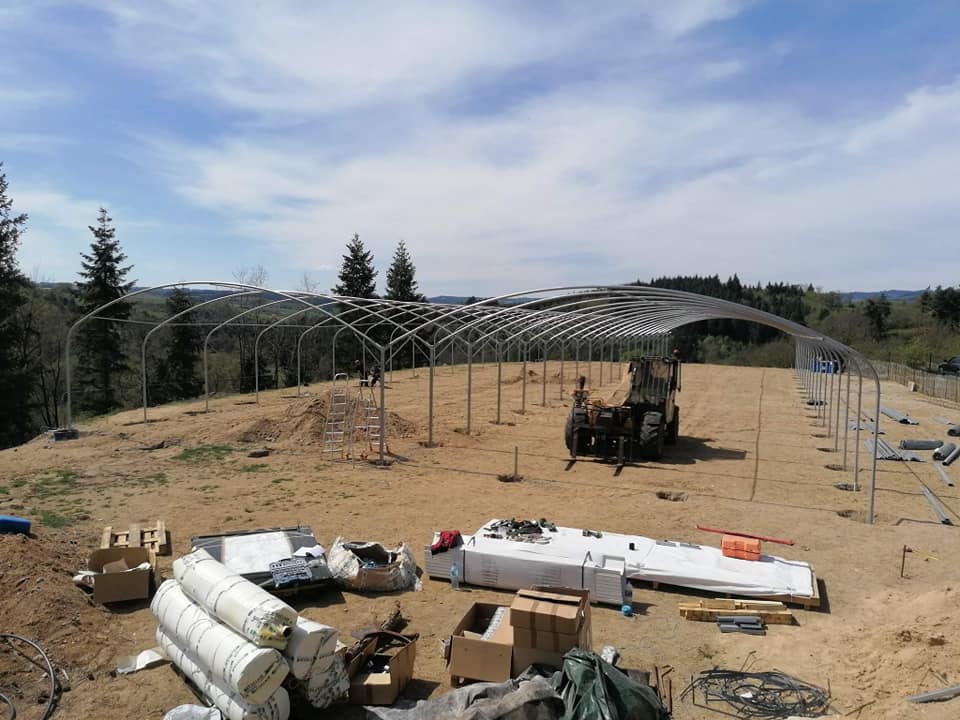

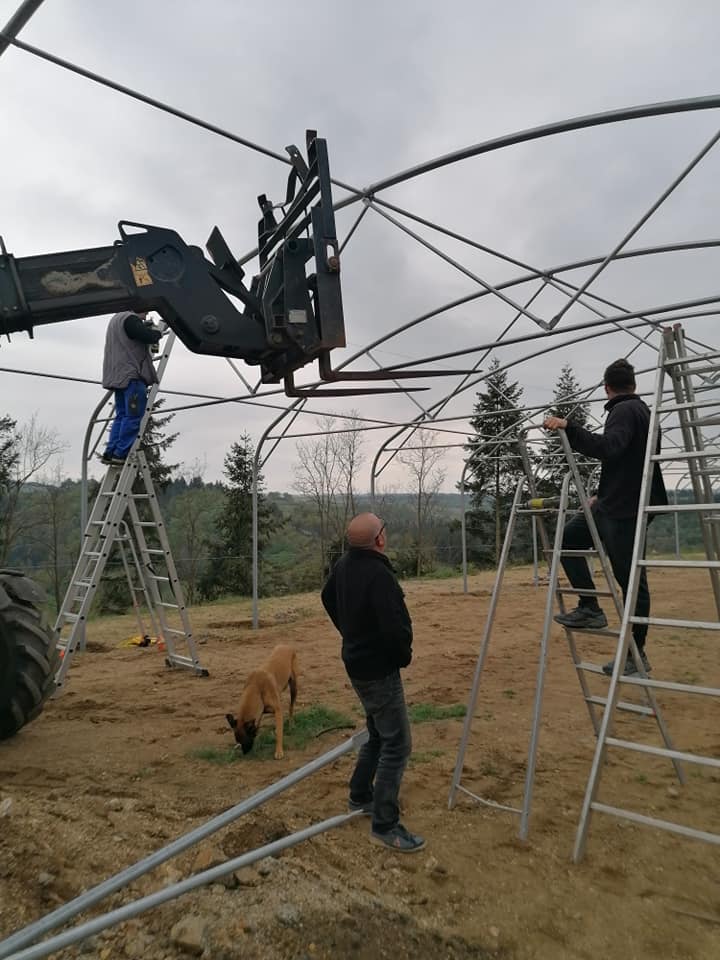

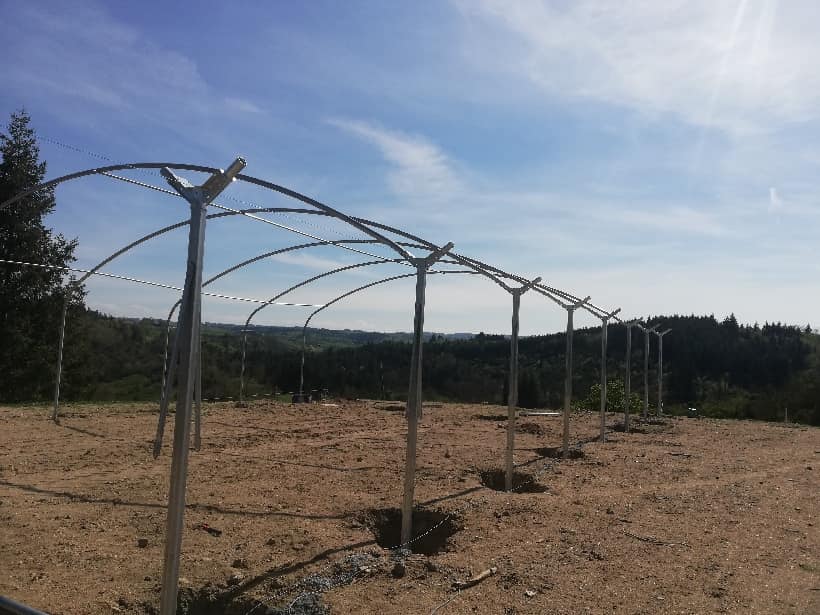

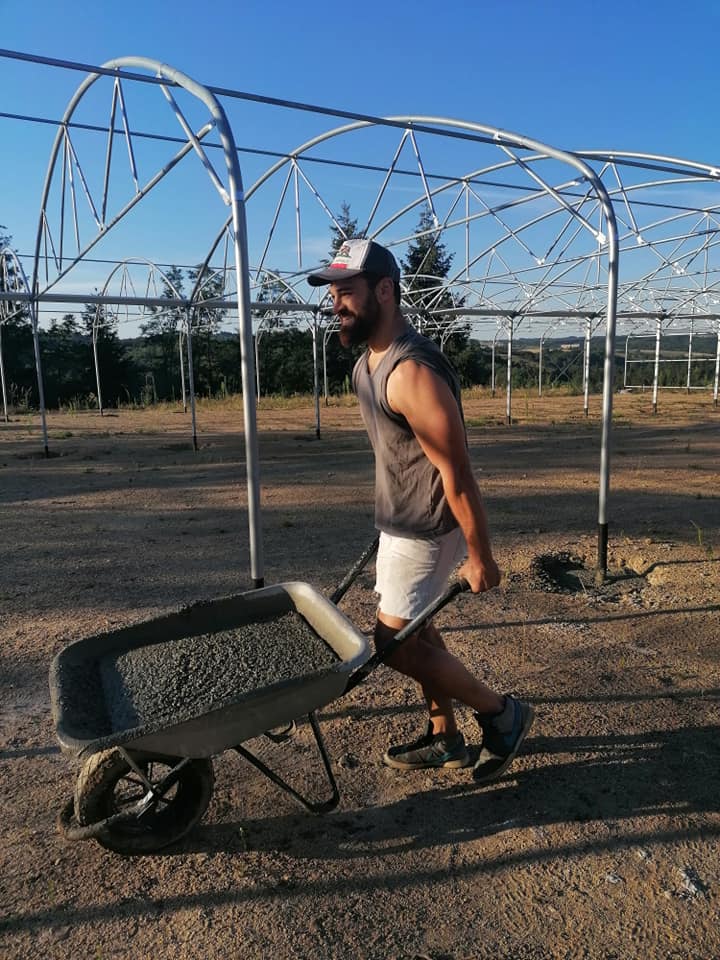

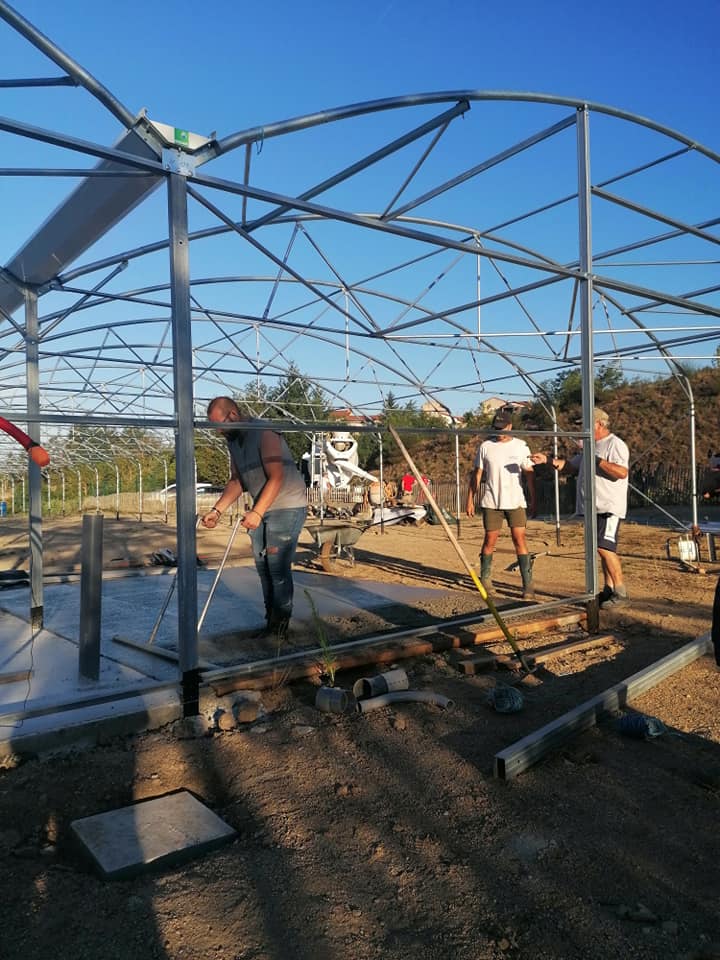

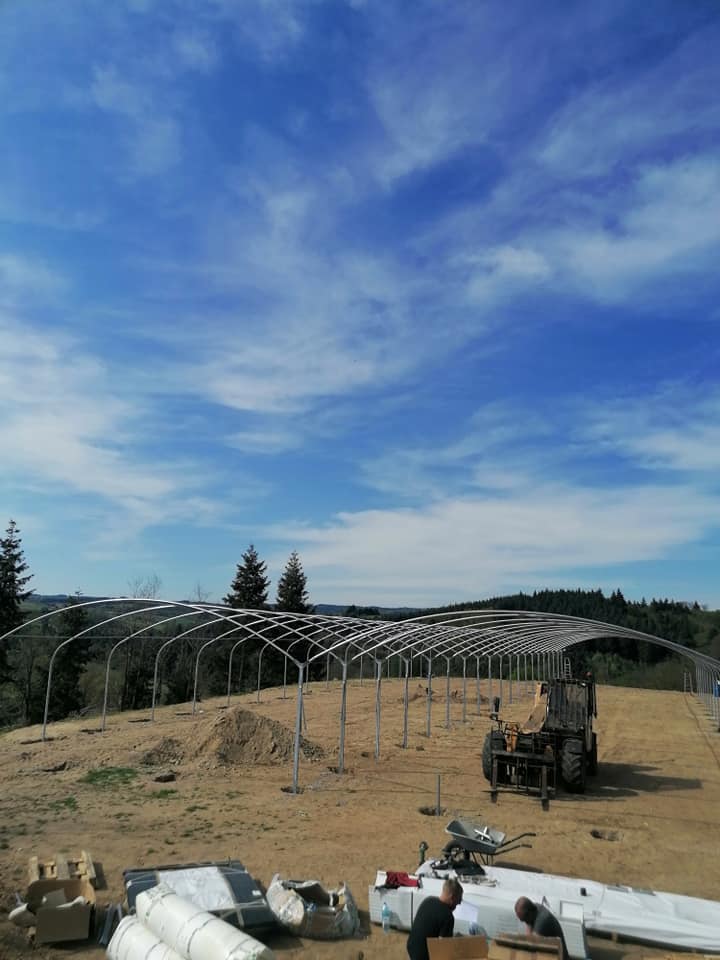

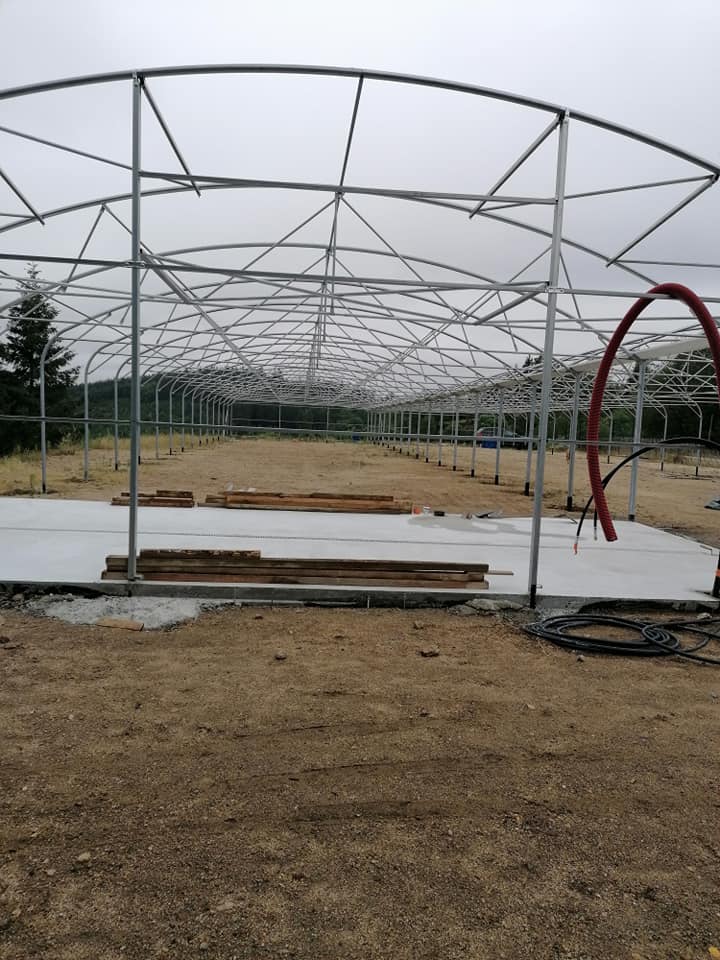

Montage des arceaux

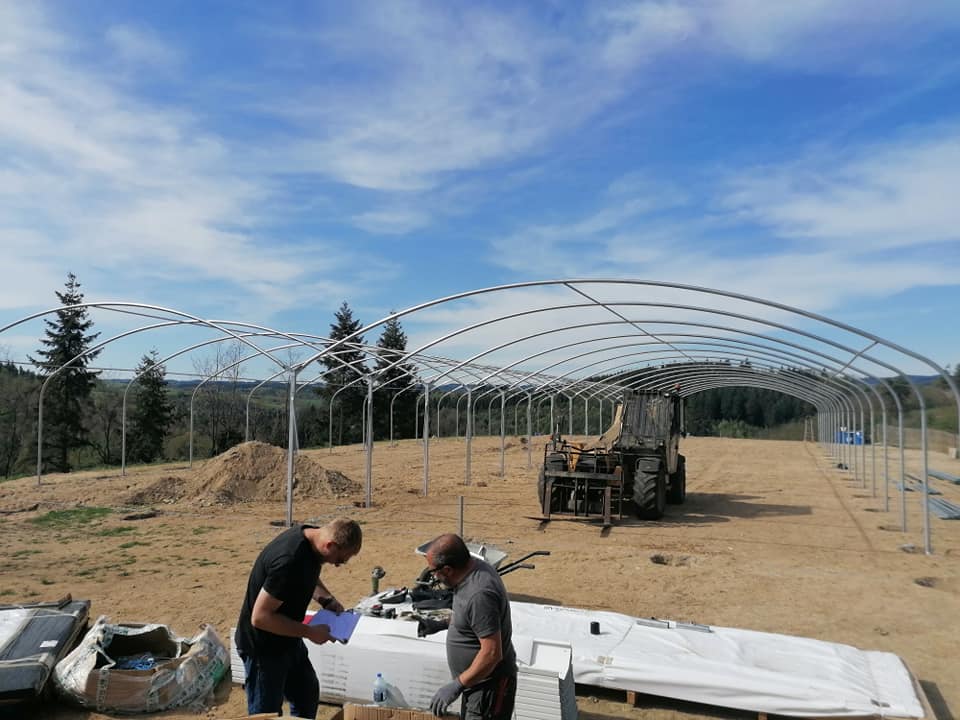

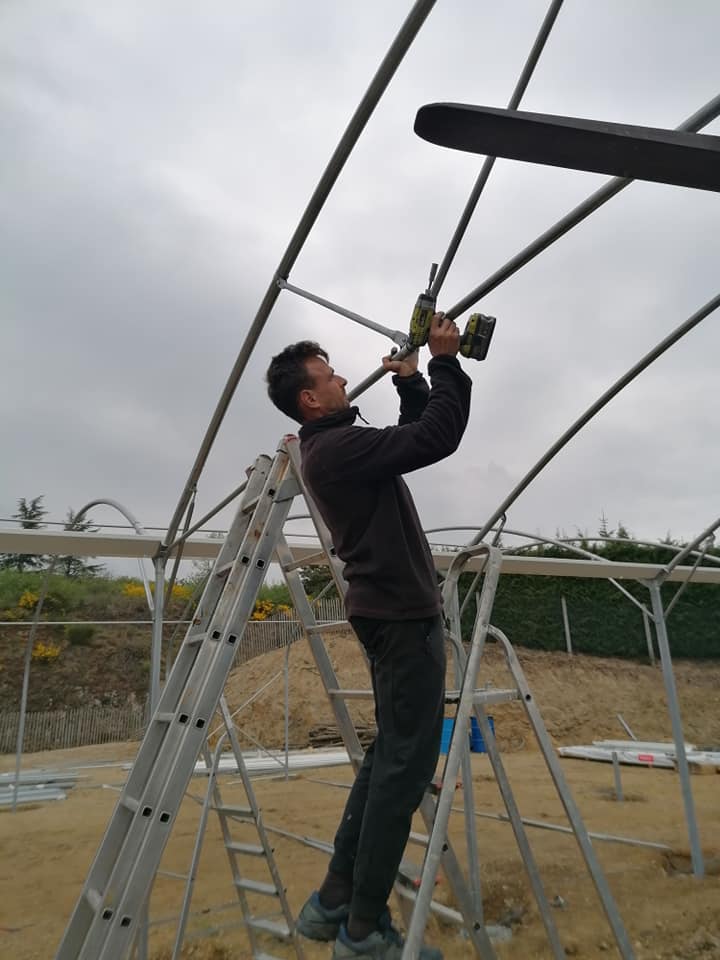

Quelques photos qui résument des semaines de lecture de plans, de remises en question, et du boulot, du boulot et du boulot
Mai 2022 : Montage des renforts et des ossatures des portes
Après une échelle cassée (et une belle chute mais plus de peur que de mal )
Un mauvais plan envoyé, démontage et 4 jours de boulot perdu..
Un super boulot de fait ! “Ça prend de la gueule” comme qui dirait
Jérémy en plein action avec nos papas tout fraîchement retraités : LA meilleure des teams

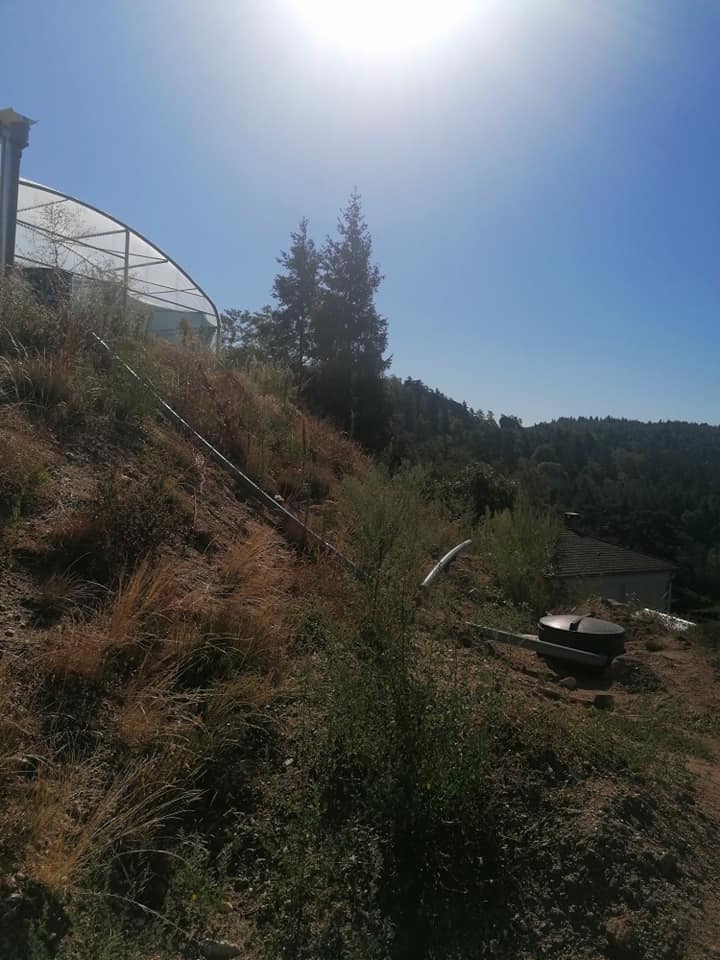

Mai 2022 : Eau, électricité, canalisations

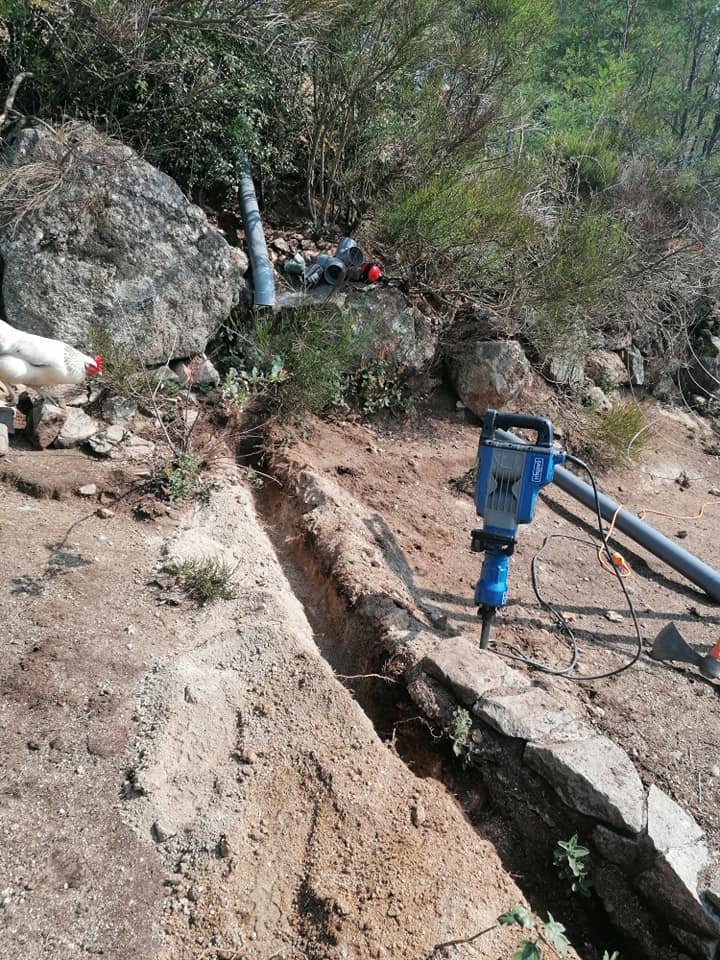

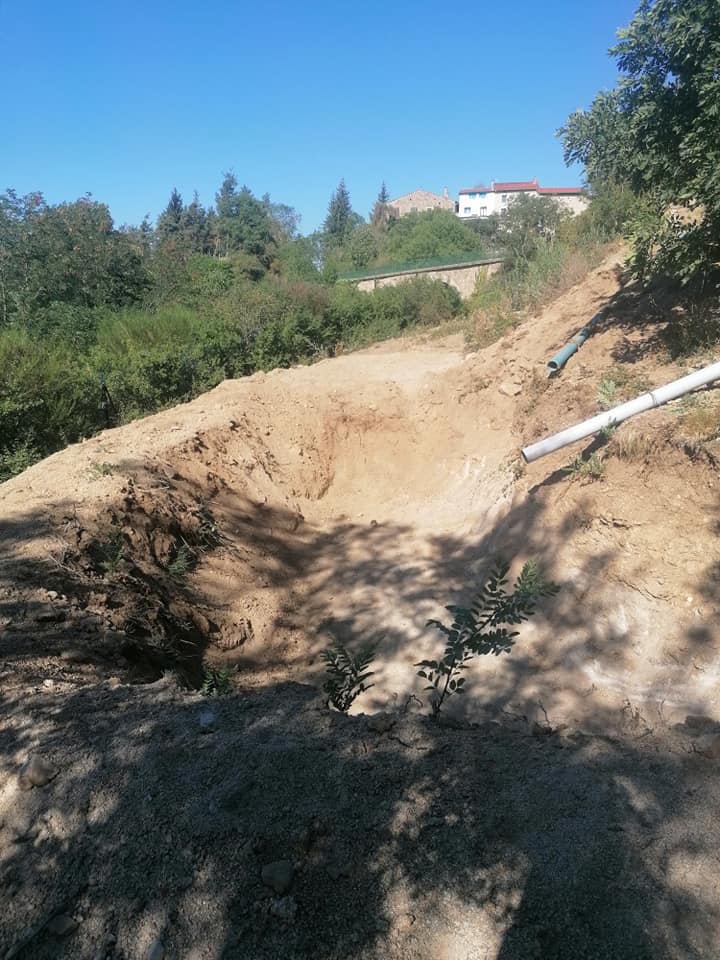

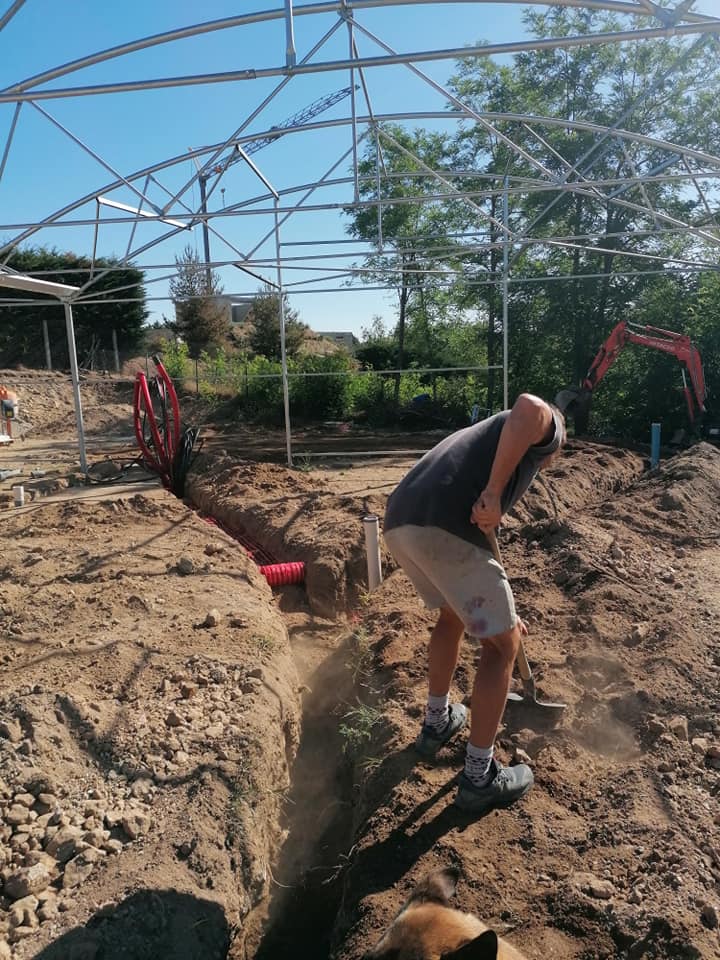

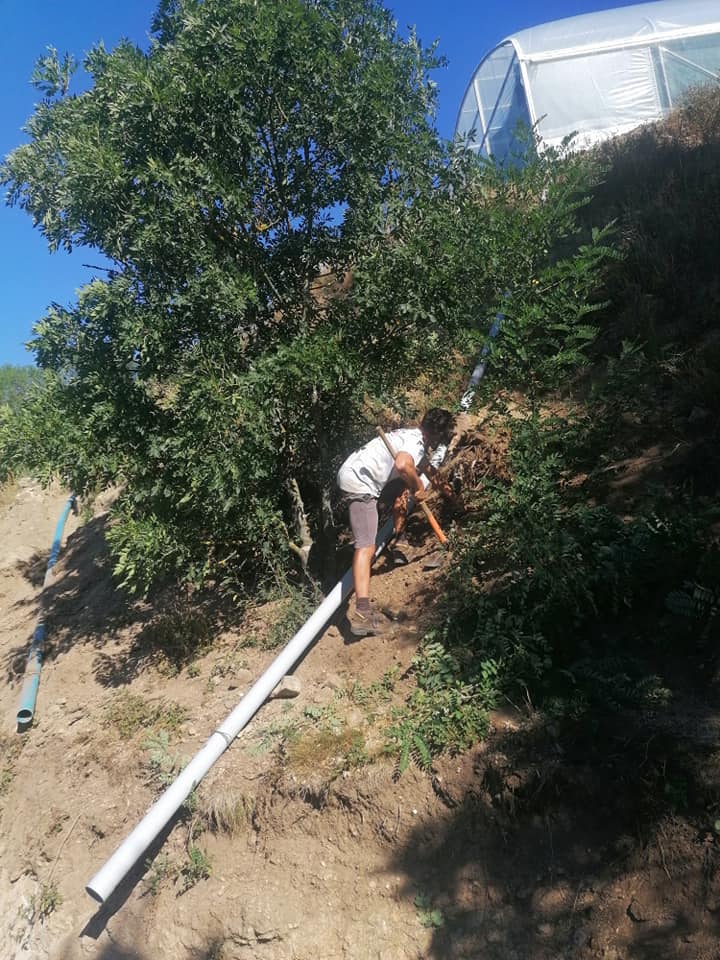

C’est parti pour des tranchés de 50m;
Cette tranchée nous aura bien fait suée avec sa petite surprise : de la Roche.. Donc impossible à creuser avec la mini pelle.

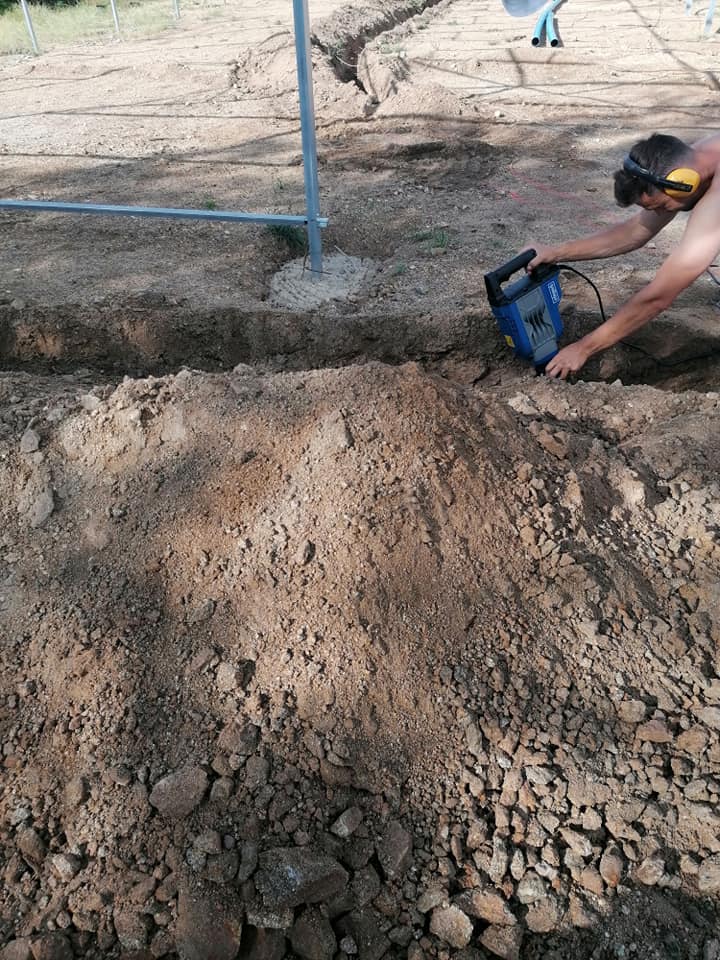

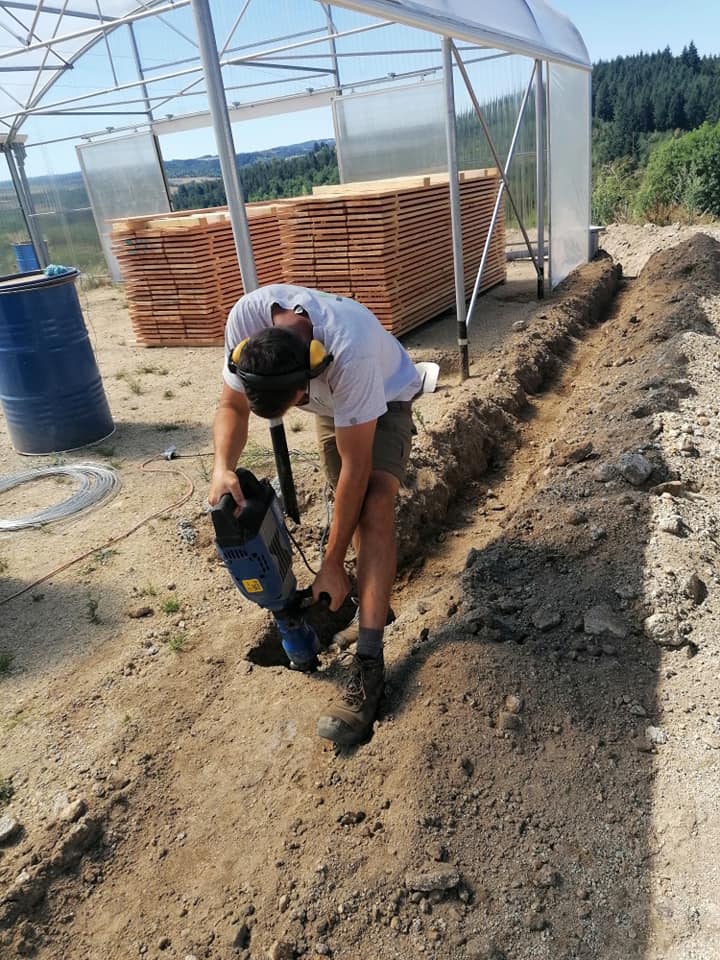

Il y aura donc plus de 20m à reprendre au marteau piqueur.
Puis, on place tout les tuyaux, gaines, regards, filet de protection et hop il faut reboucher.
Il y aura donc plus de 20m à reprendre au marteau piqueur.
Puis, on place tout les tuyaux, gaines, regards, filet de protection et hop il faut reboucher.

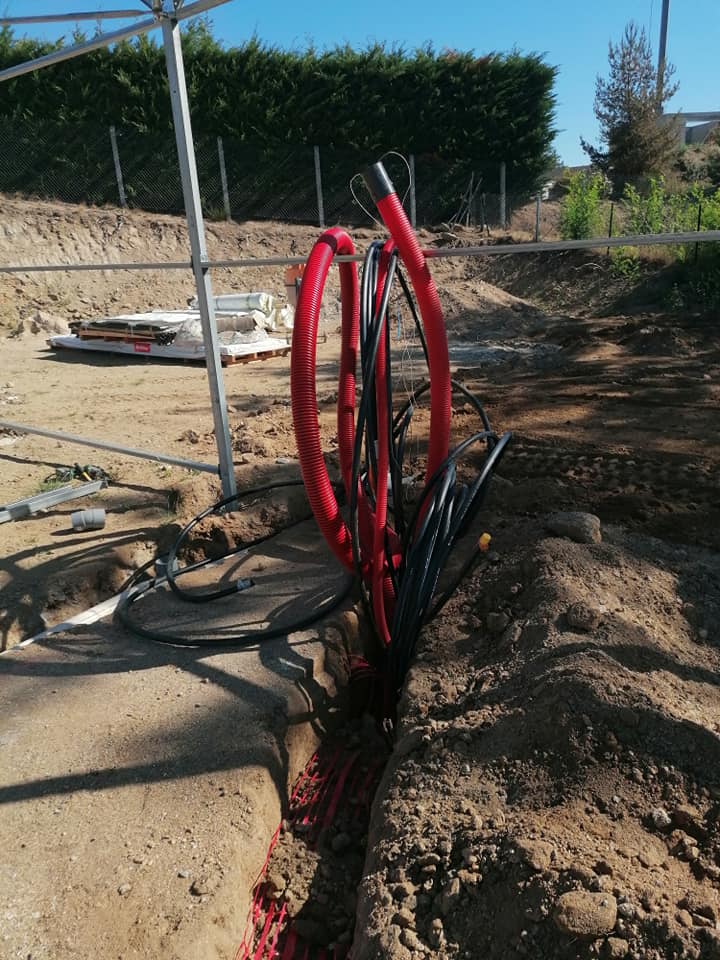

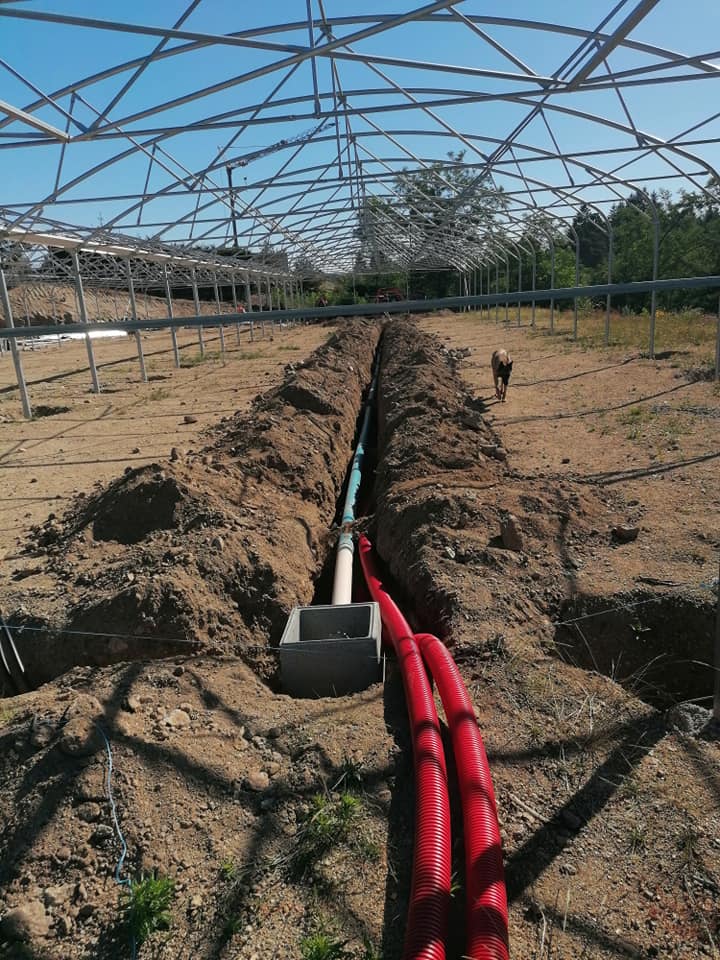

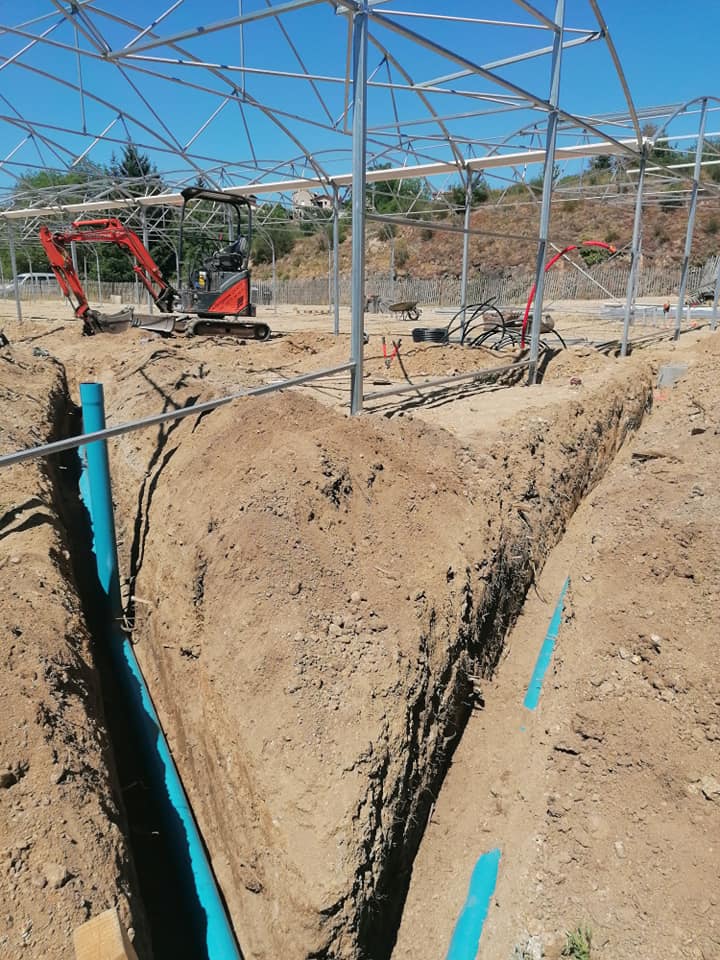

Juin 2022 : Tirage des réseaux
En vidéo 😉
26 Juin 2022 :

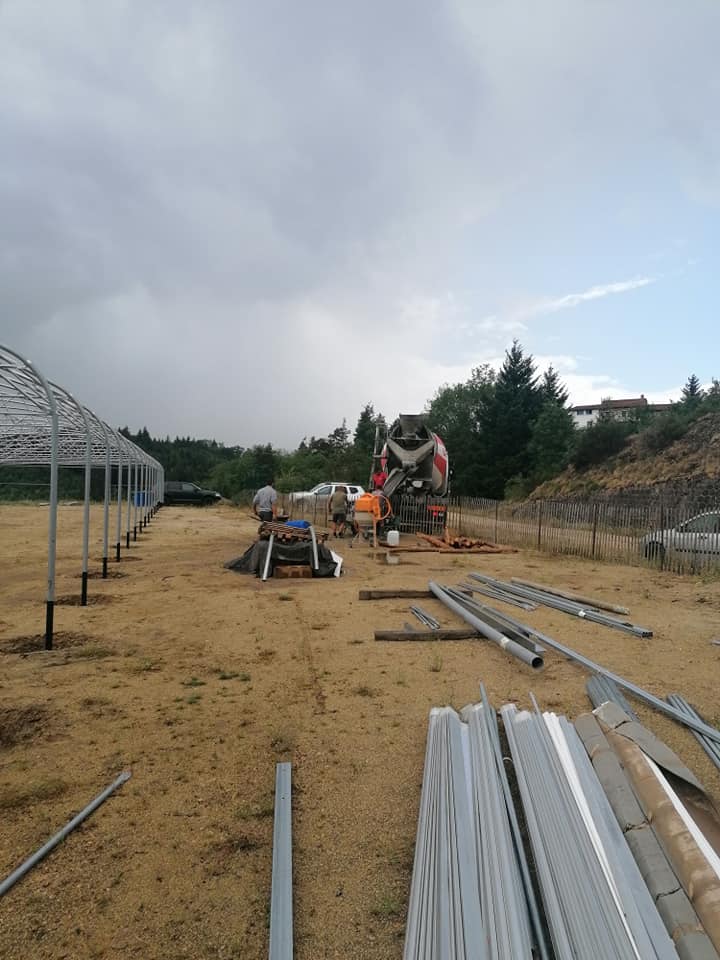

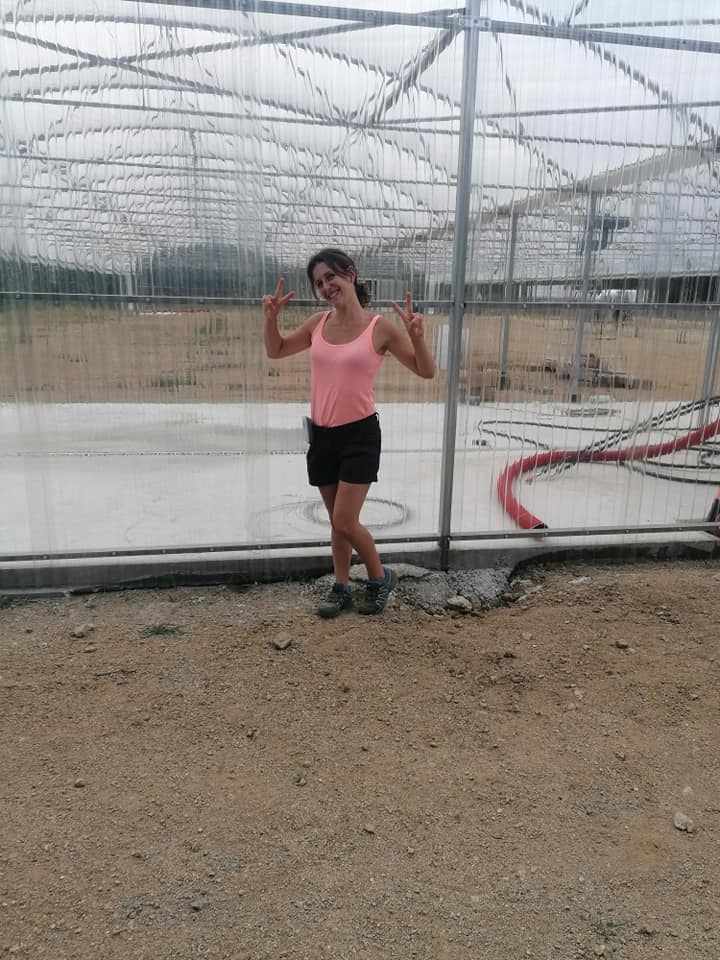

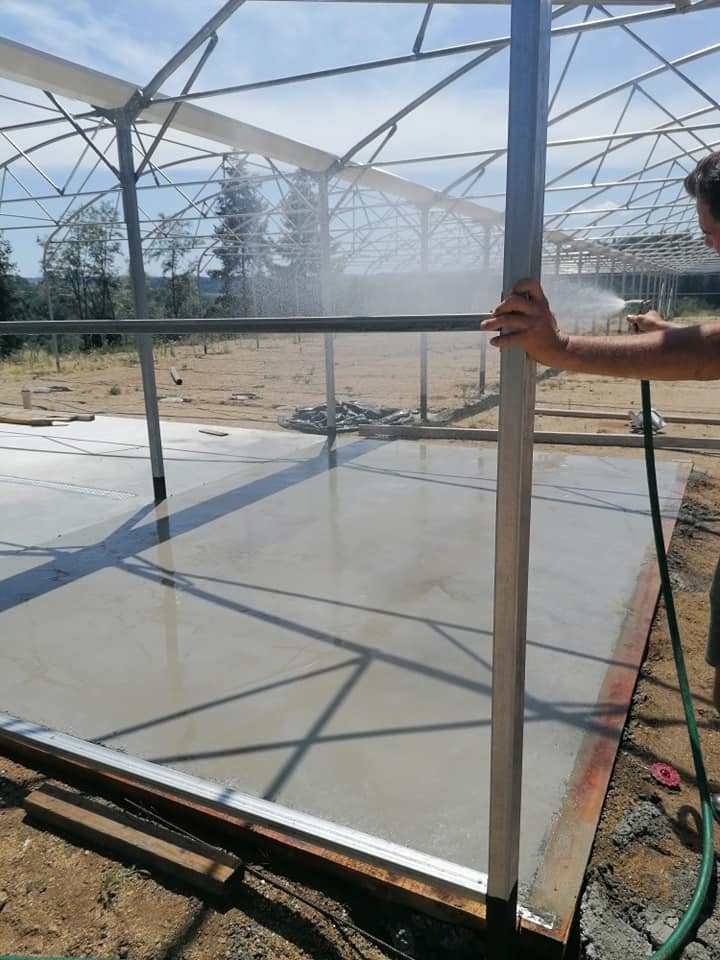

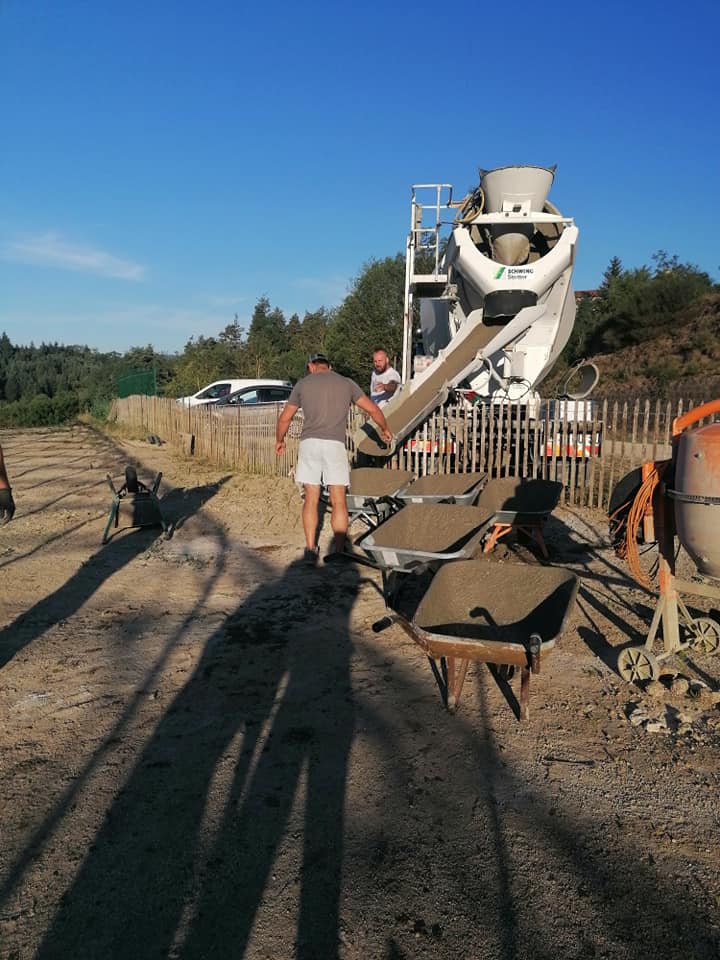

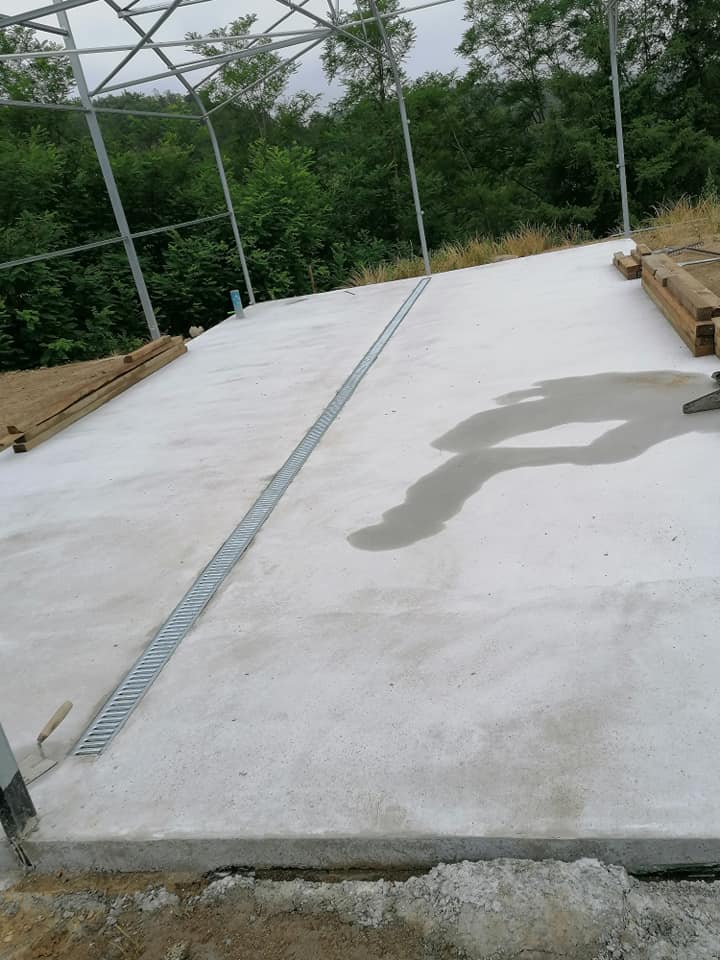

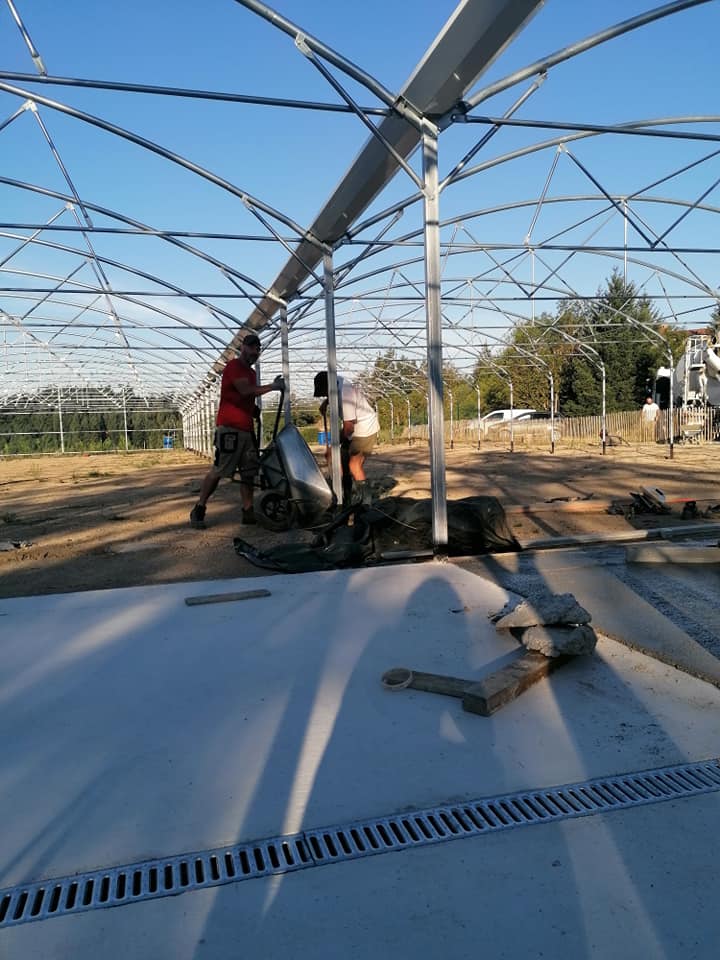

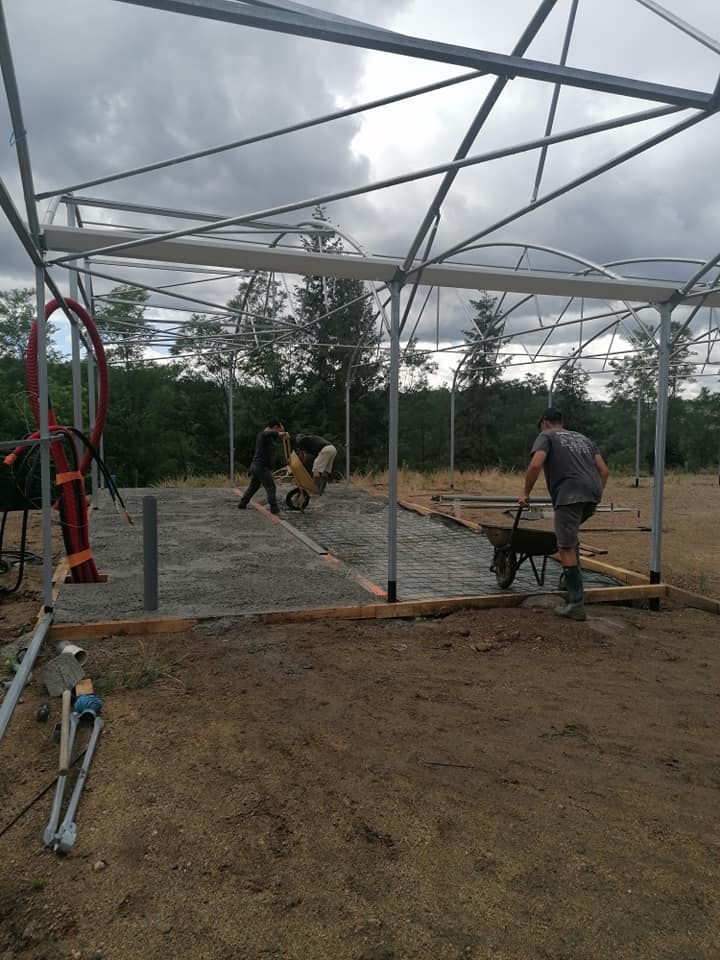

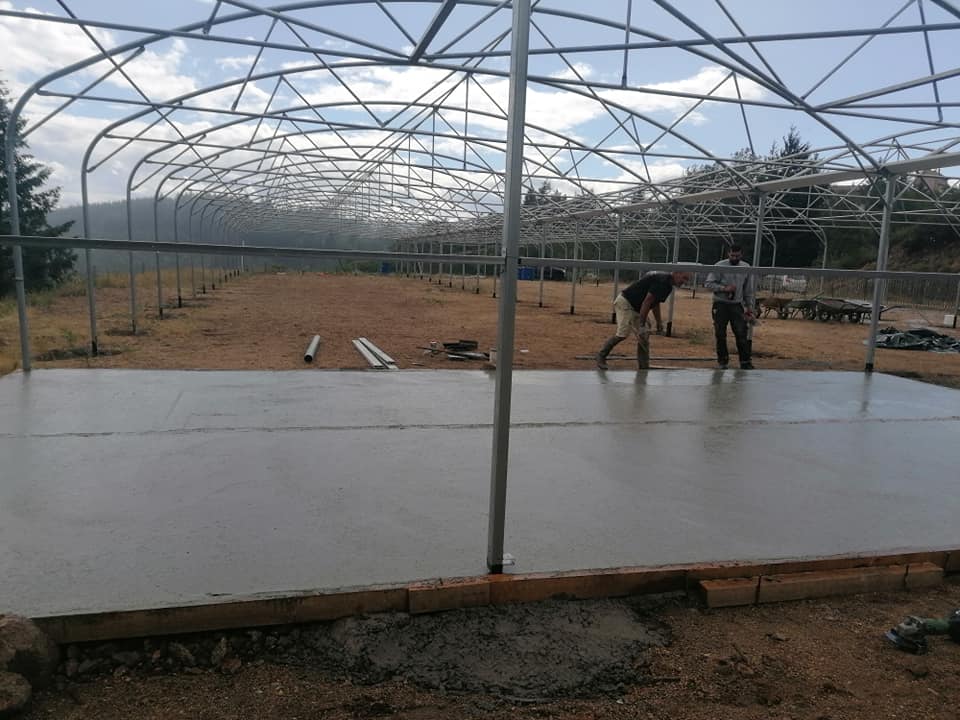

Retour sur le coulage de la dalle du futur labo.
La pluie s’est invitée un petit moment mais nous a laissée terminer en paix.
Merci à toute l équipe.
La toupie a été vidée à une allure
La toupie a été vidée à une allure
Résultat au top

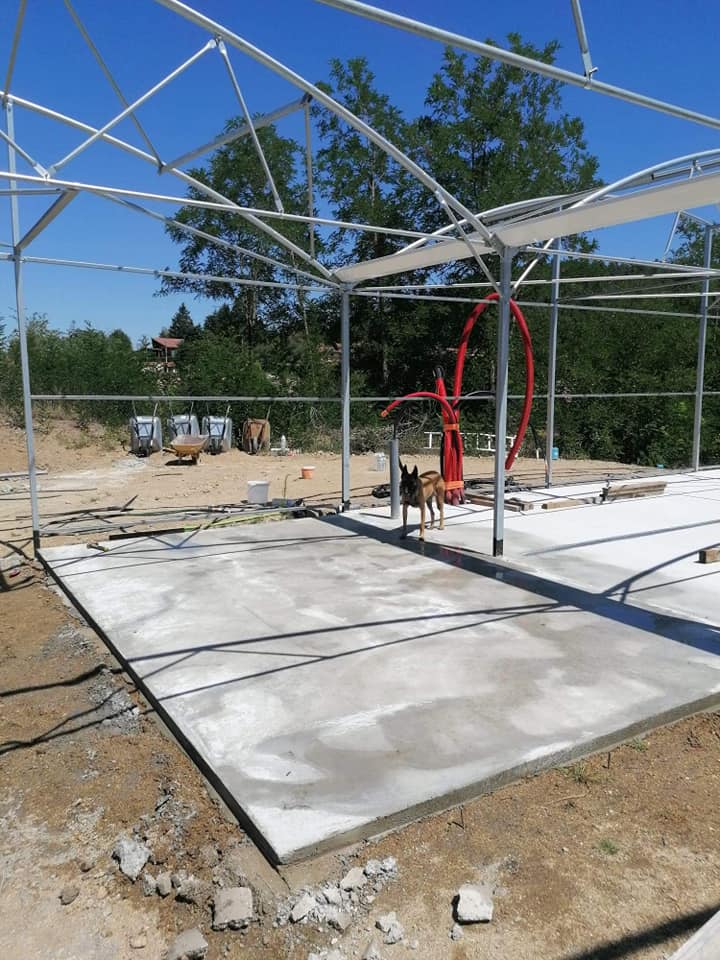

19 juillet 2022 :
On rajoute une dalle supplémentaire pour le labo (ce sera les sanitaires) et on finit le coulage des poteaux (il fallait les faire en 2 fois).
Toujours bien accompagnés (merci à tous!)

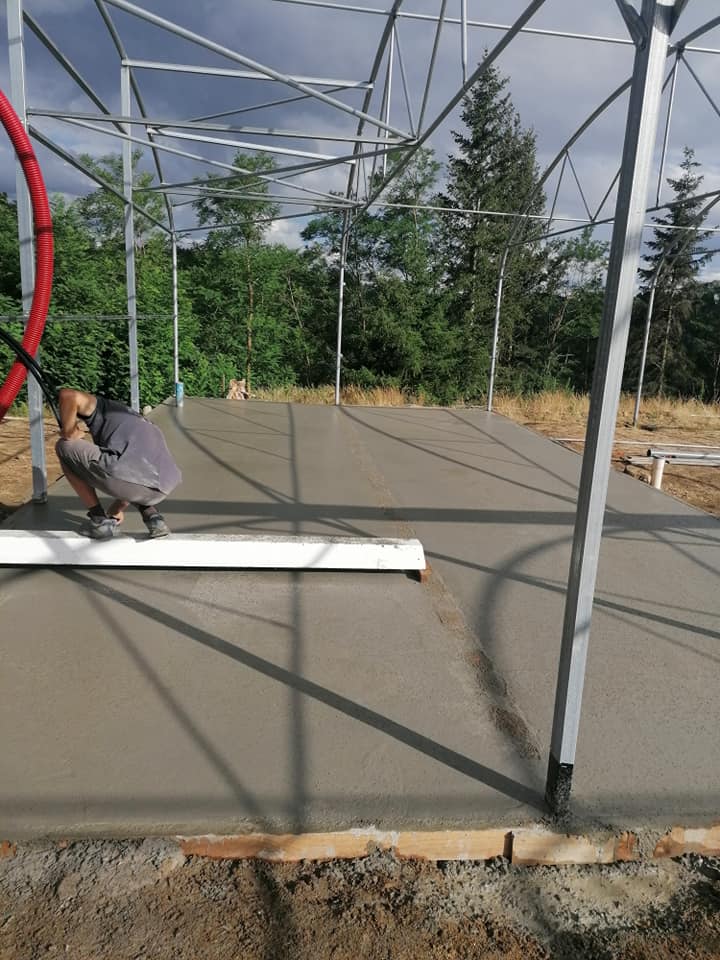

Malgré les 35 degrés ça n’a pas fissuré
bon on a arrosé la dalle toutes les 10 minutes l’aprèm mais bon
bon on a arrosé la dalle toutes les 10 minutes l’aprèm mais bon
On y est arrivé !
Vendredi 29 juillet 2022 était un grand jour dans l histoire de Vert L’essentiel.

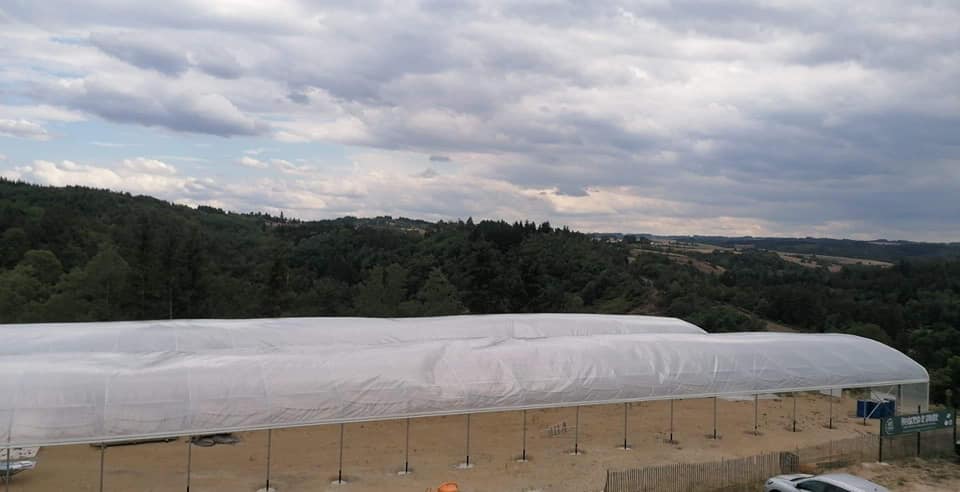

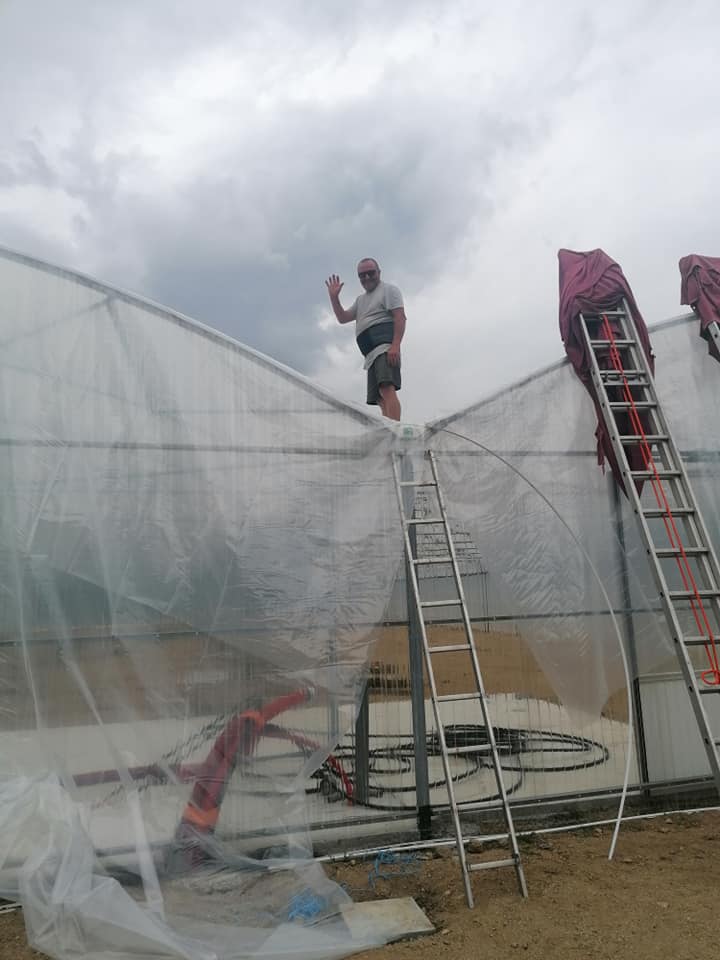

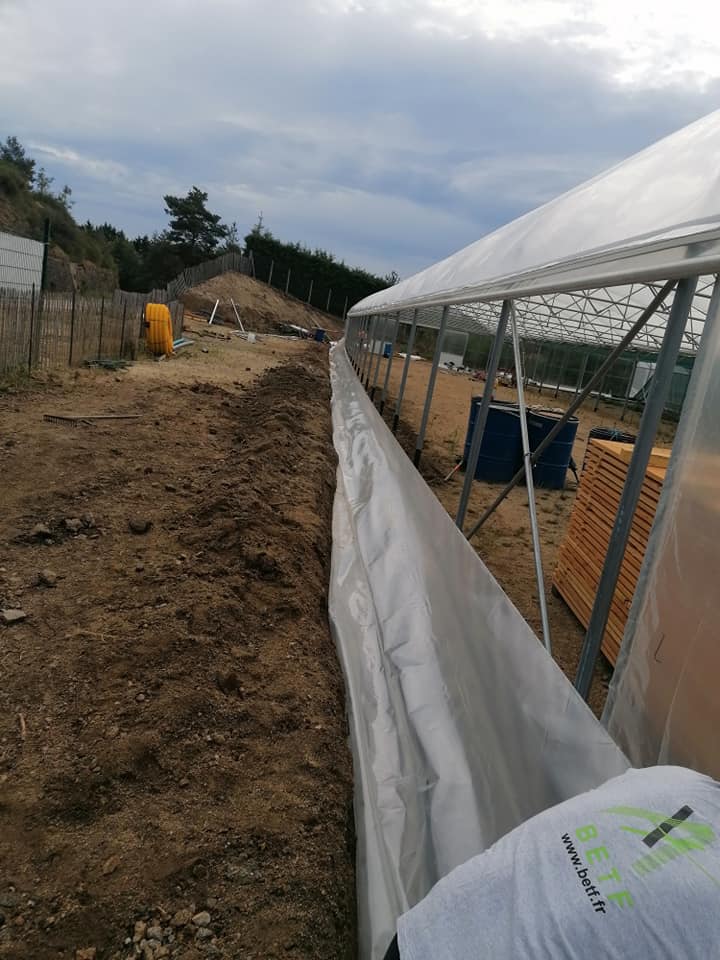

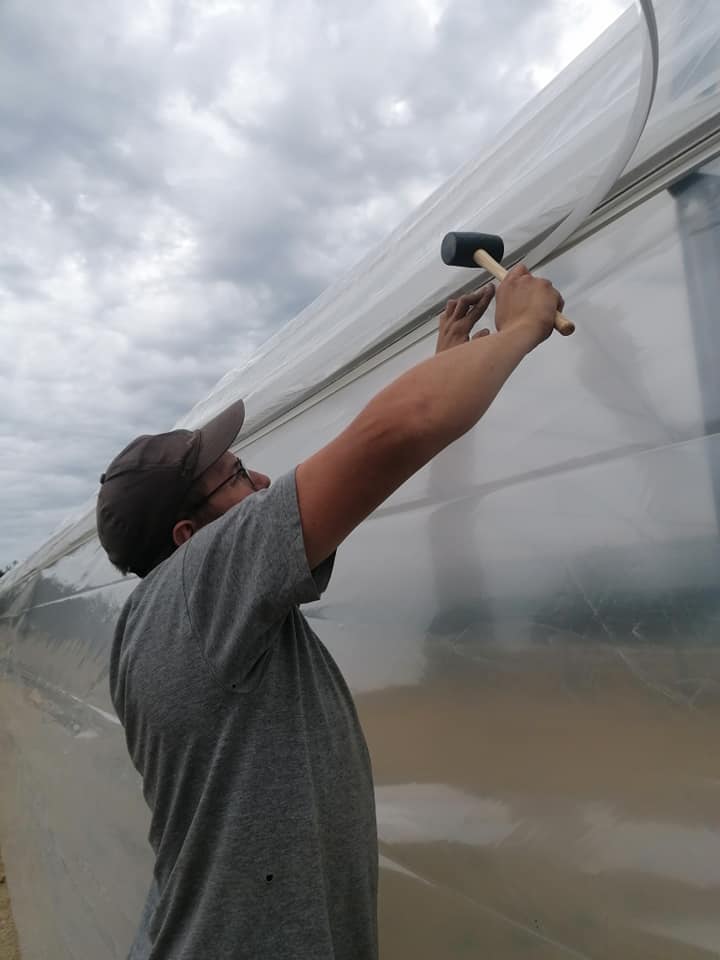

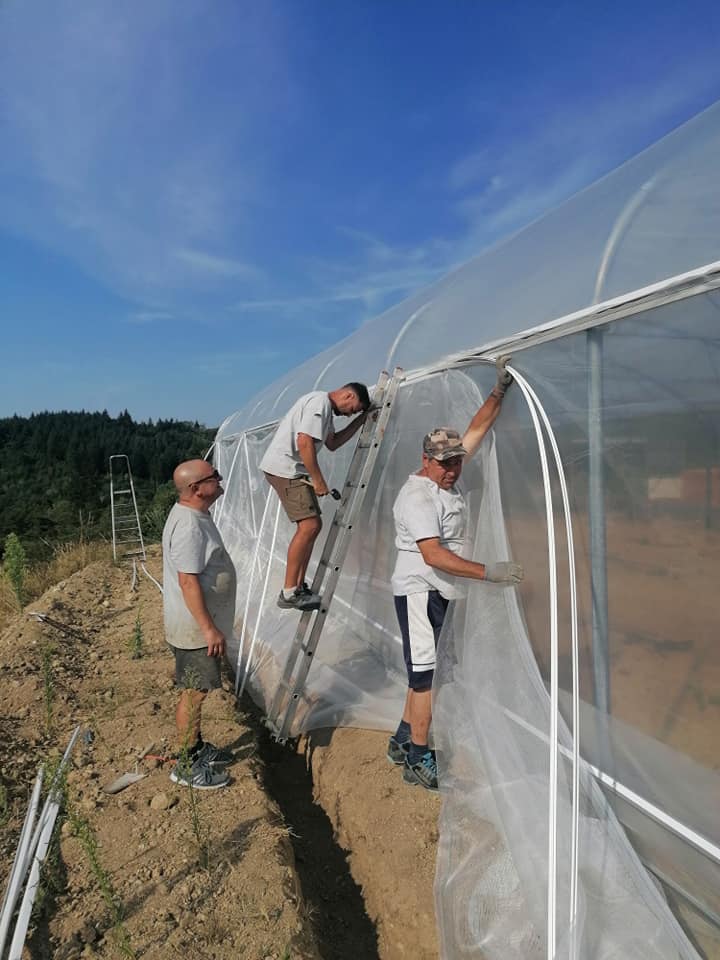

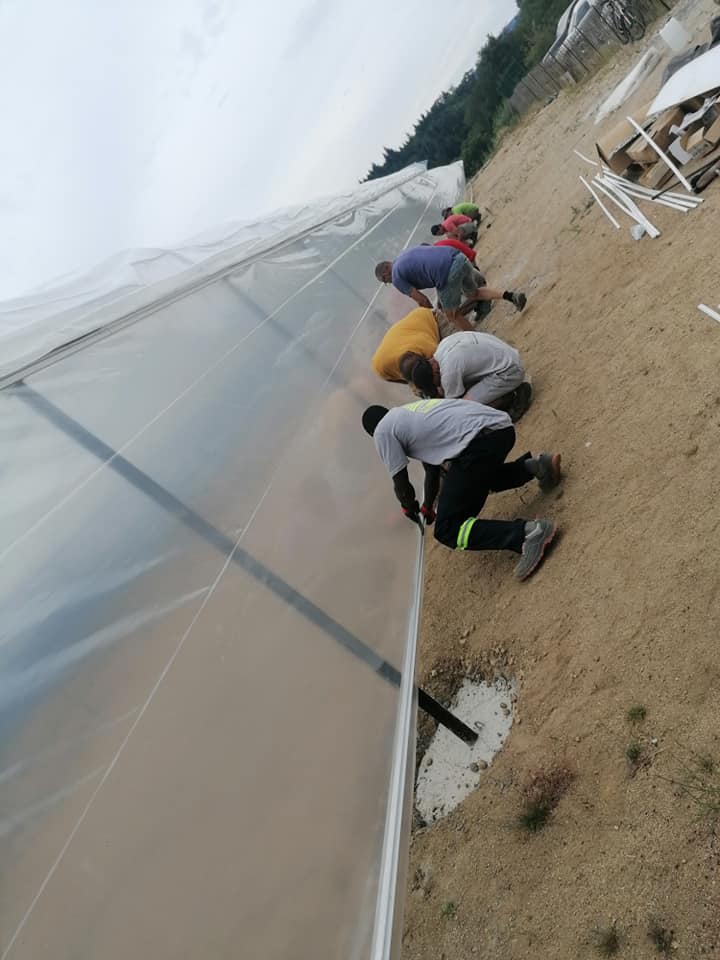

Le bachage : une étape essentielle à ce projet.

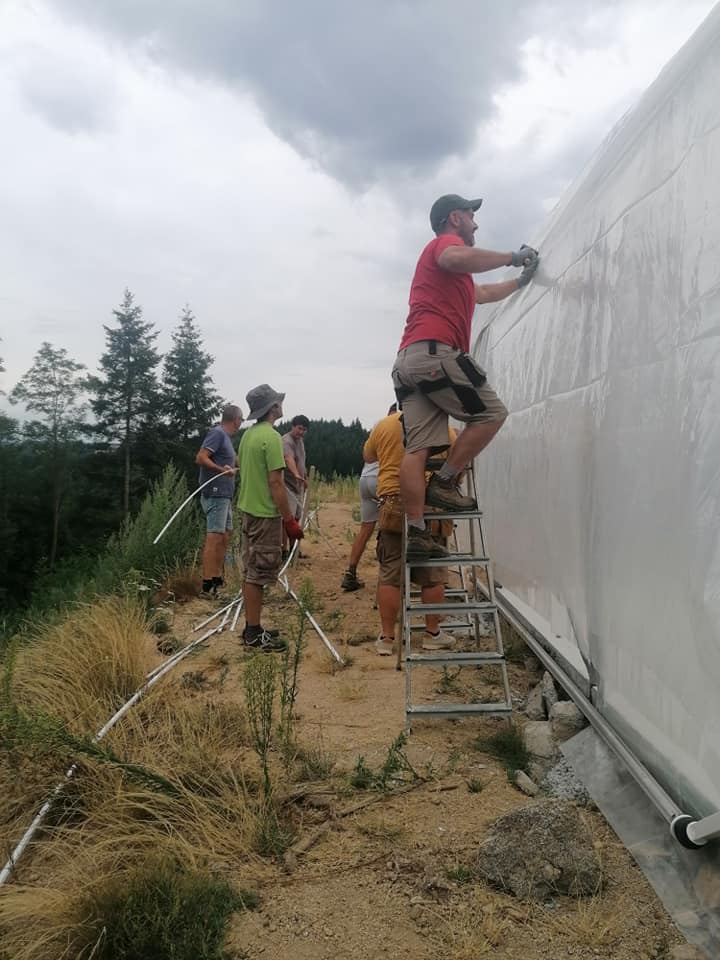

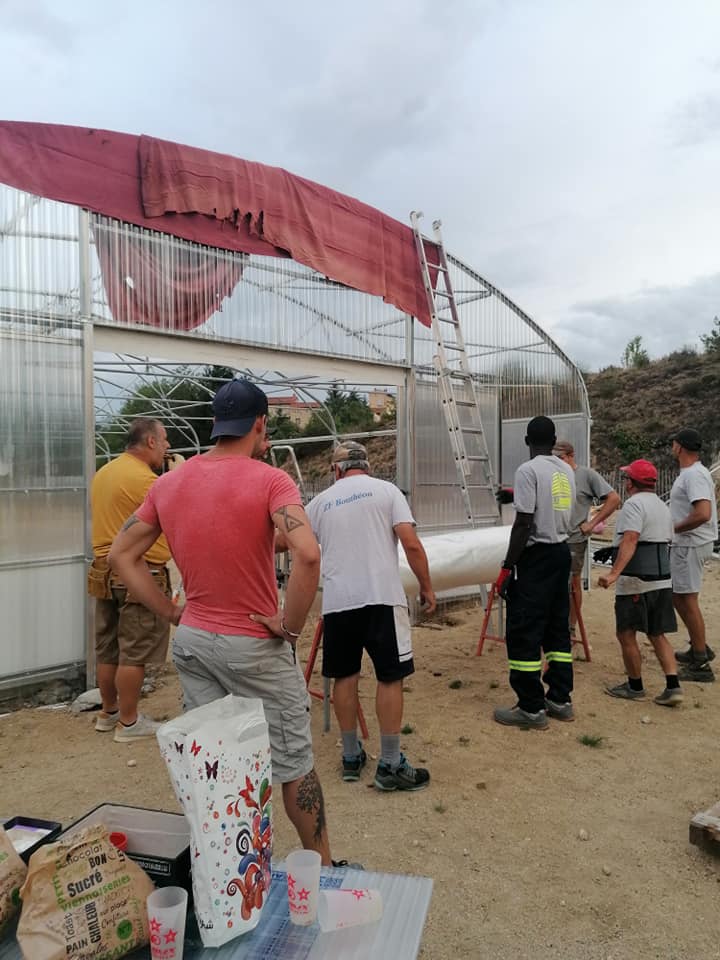

Une météo parfaite(pas trop chaud et zéro vent), de la bonne humeur et des bras afin de pouvoir bâcher sereinement.

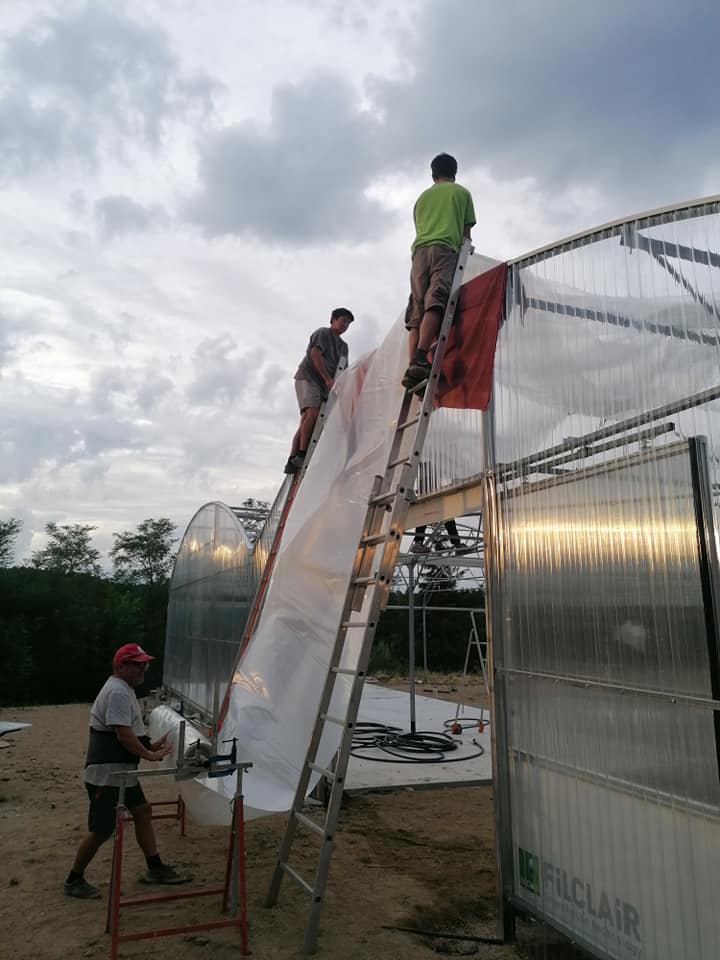

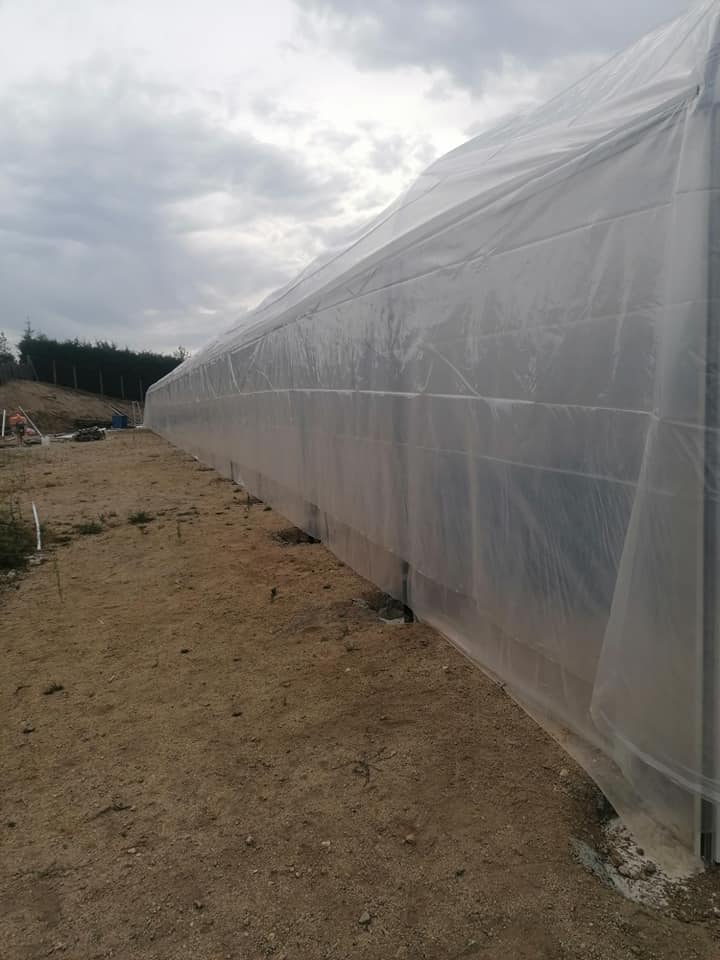

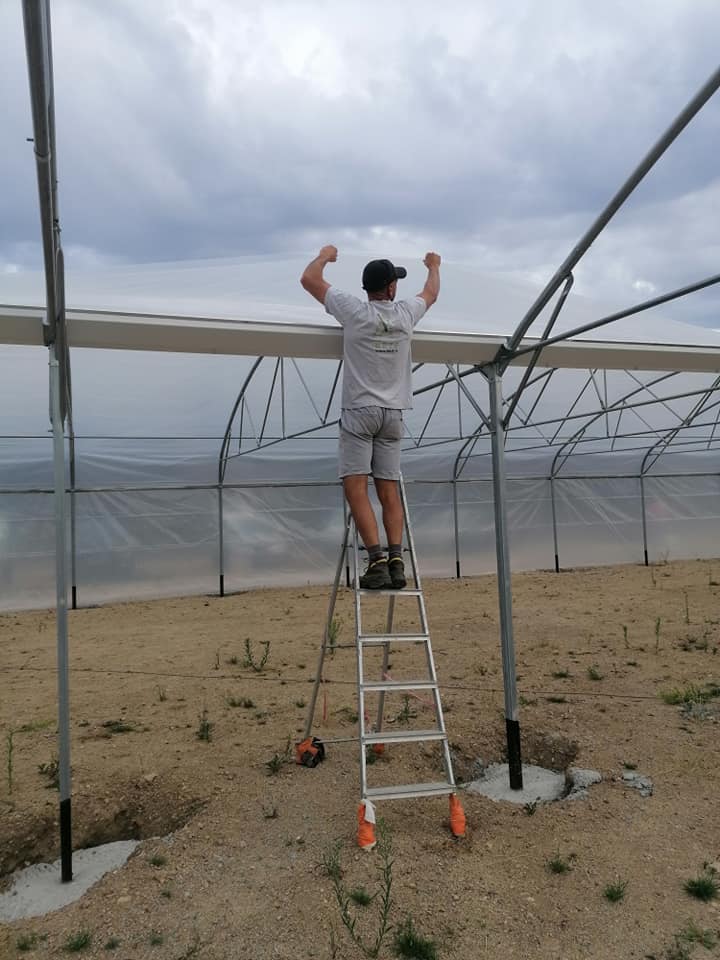

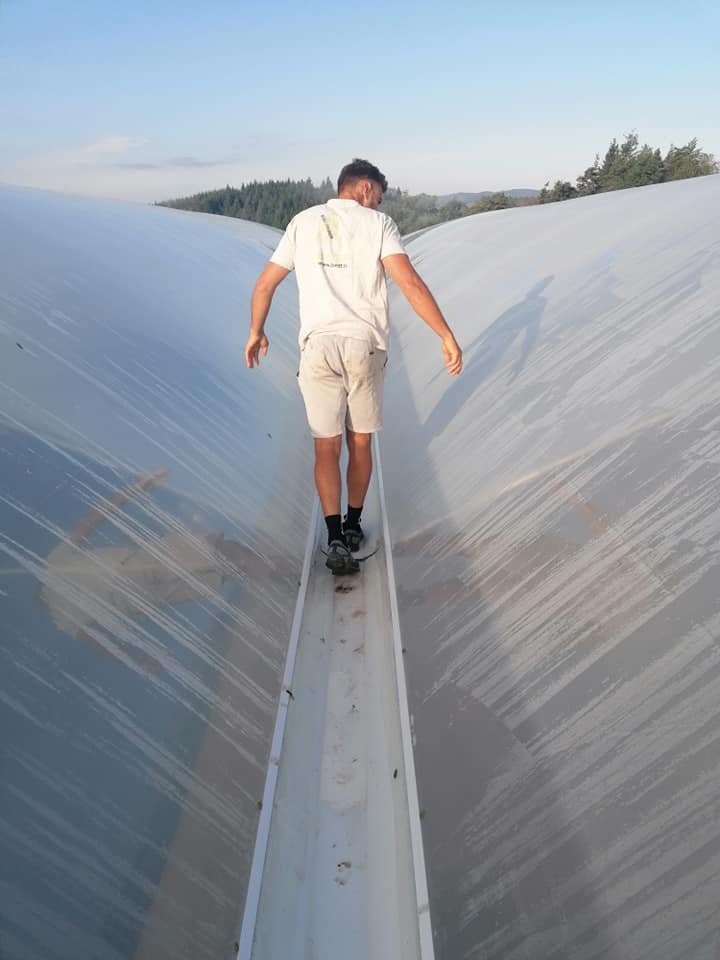

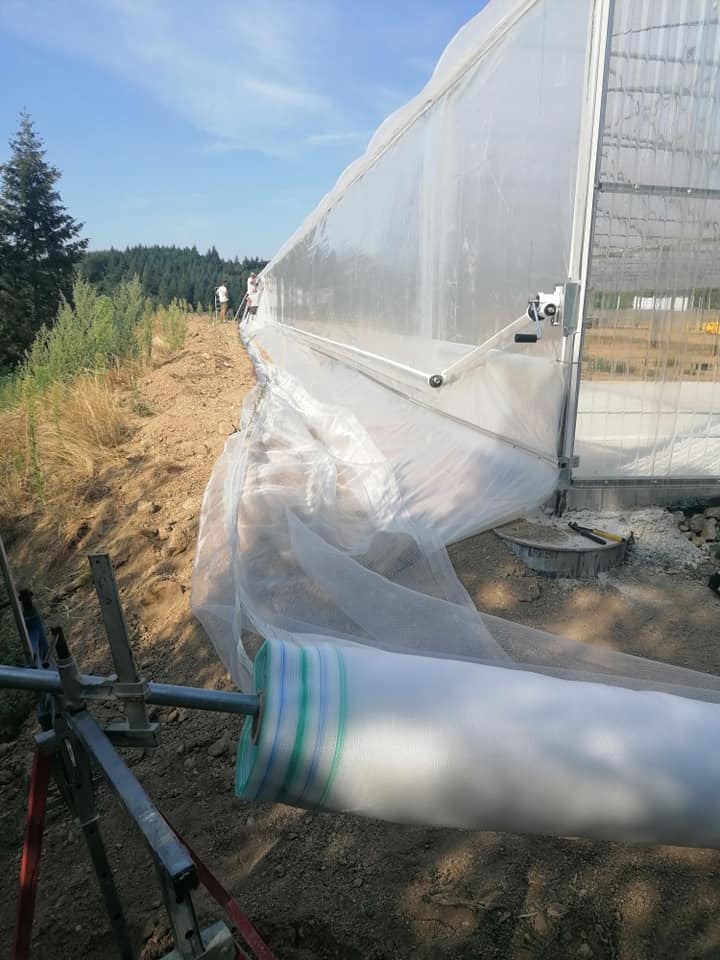

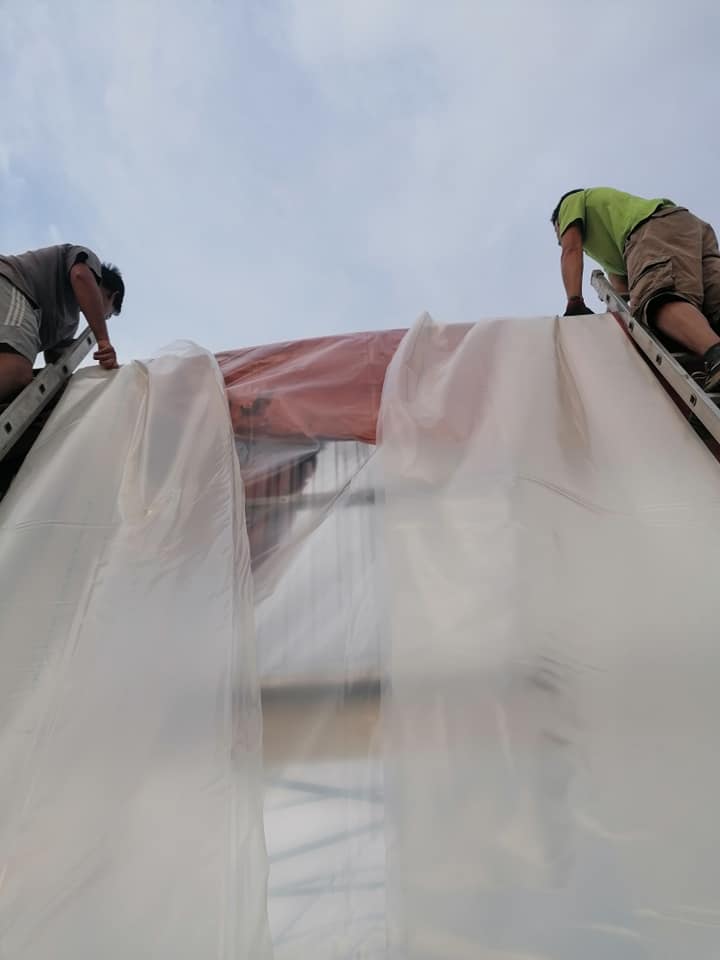

Une journée fatiguante mais tellement heureux de voir cette structure enfin bâcher.
Il reste encore beaucoup de travail donc on ne se relâche pas et la suite au prochain épisode
Merci encore à nos papas, à Aurelien, Dimitri, Anthony, Romain, Dominique, jeremy
Début Août 2022

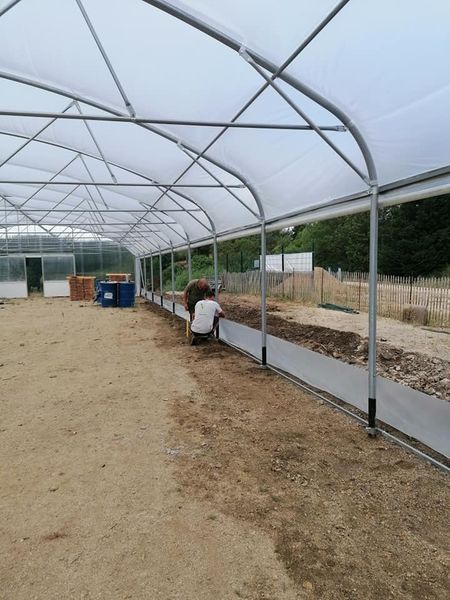

Mis en place de la bavette, du filet.

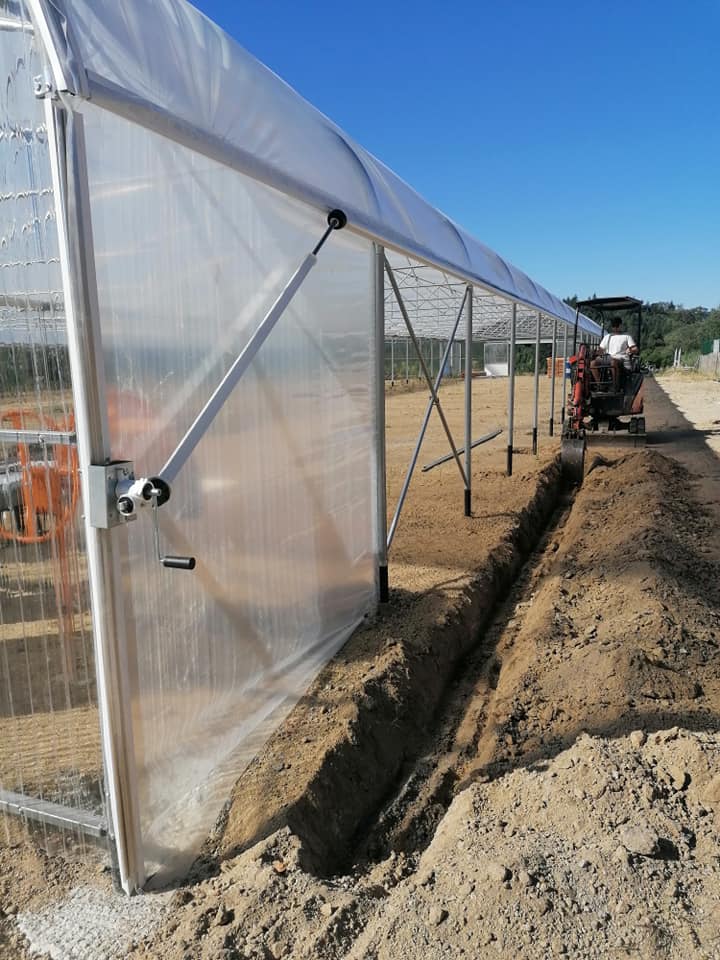

Les côtés sont installés
Chaque côtés s’ouvrira pour aérer et aura un filet fixe qui évitera aux animaux et insectes de s’incruster

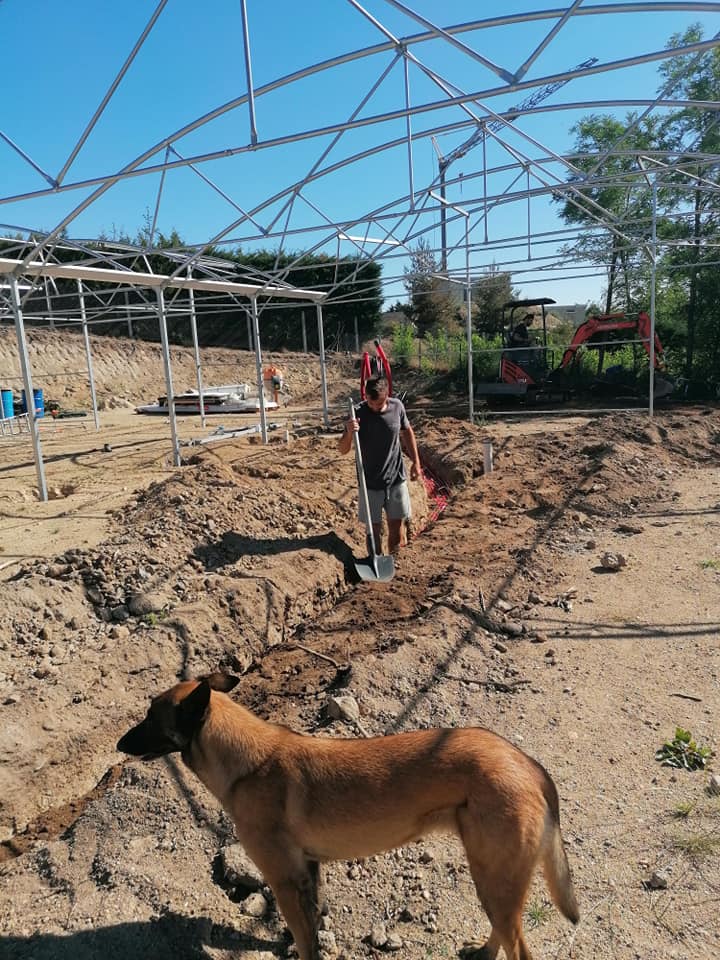

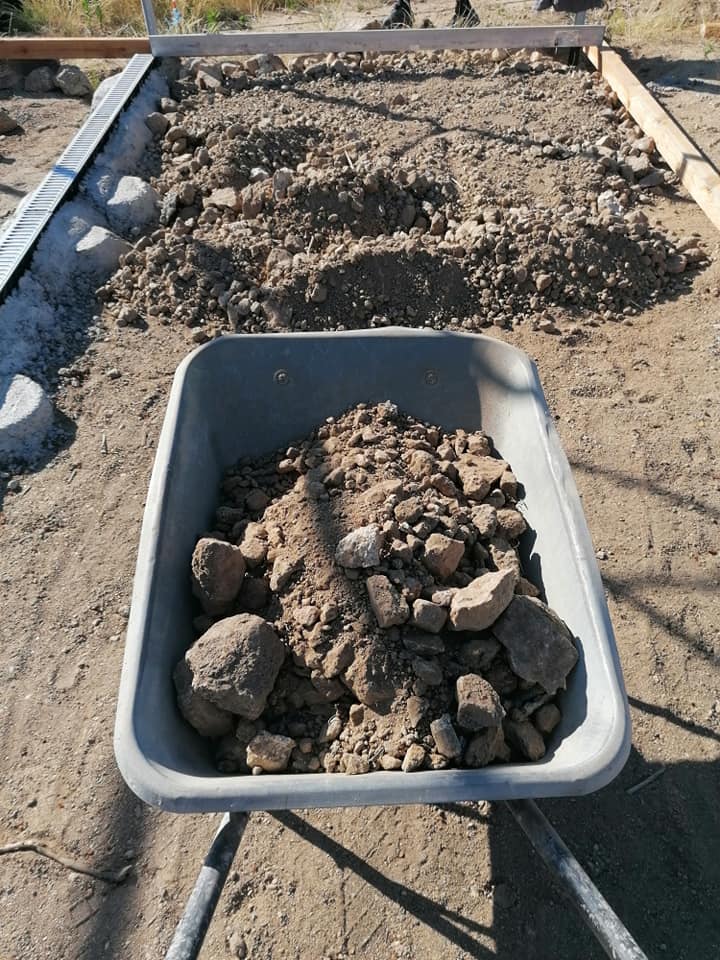

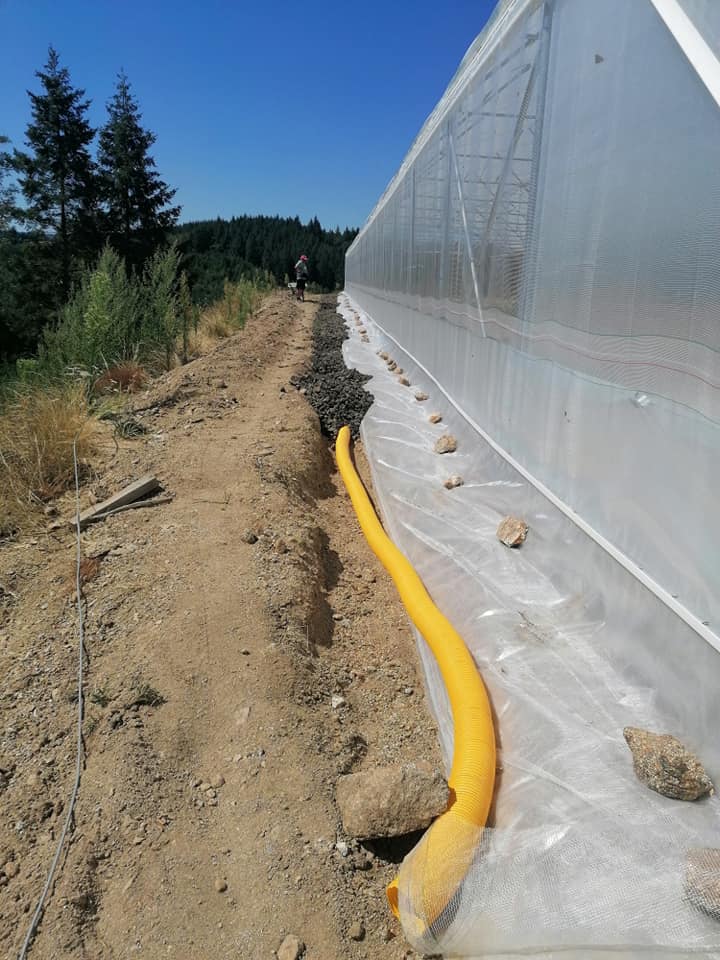

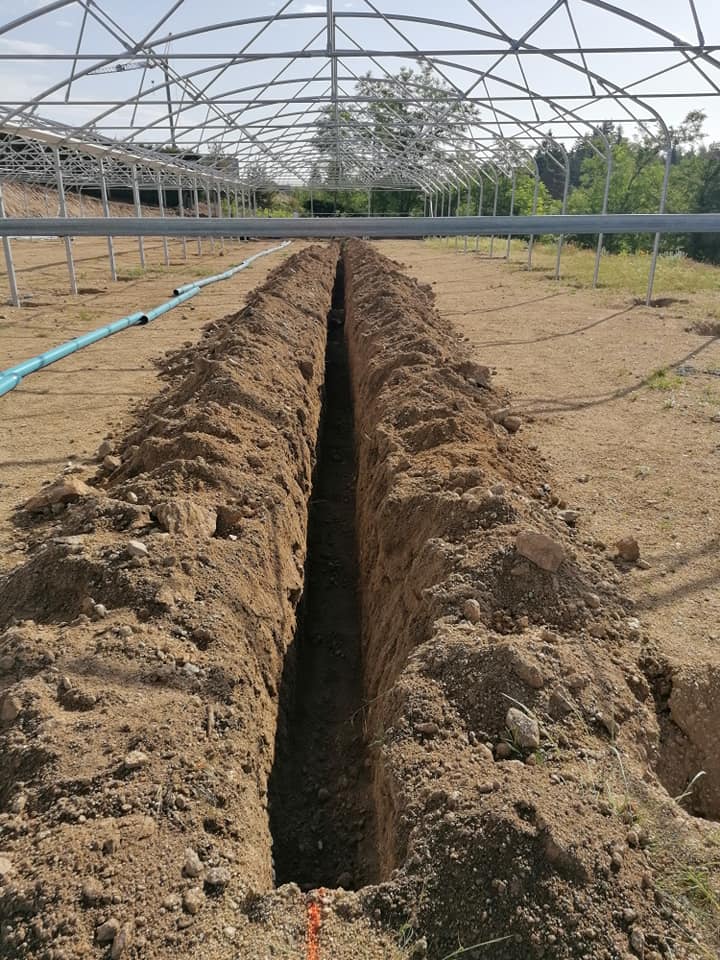

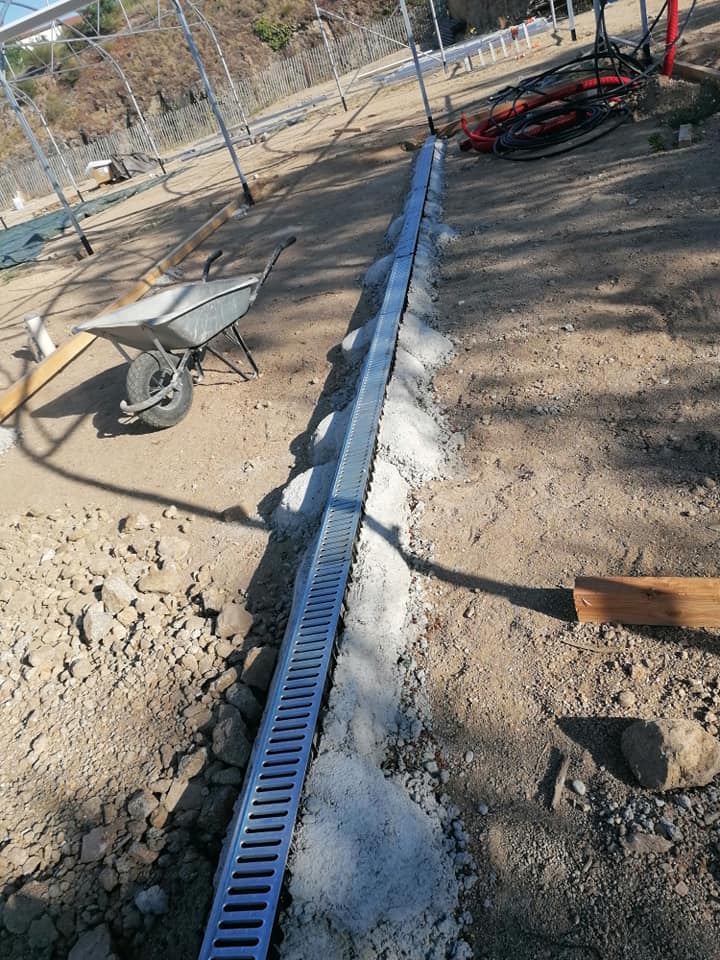

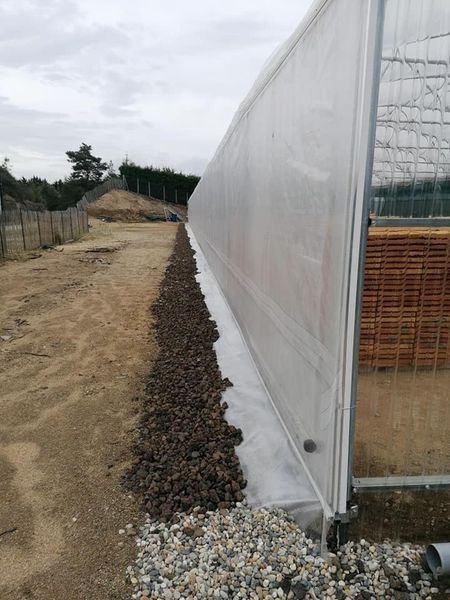

Mi-Août 2022 : Drains et gestion des eaux pluviales
Quelques photos pour retracer plusieurs semaines de boulot

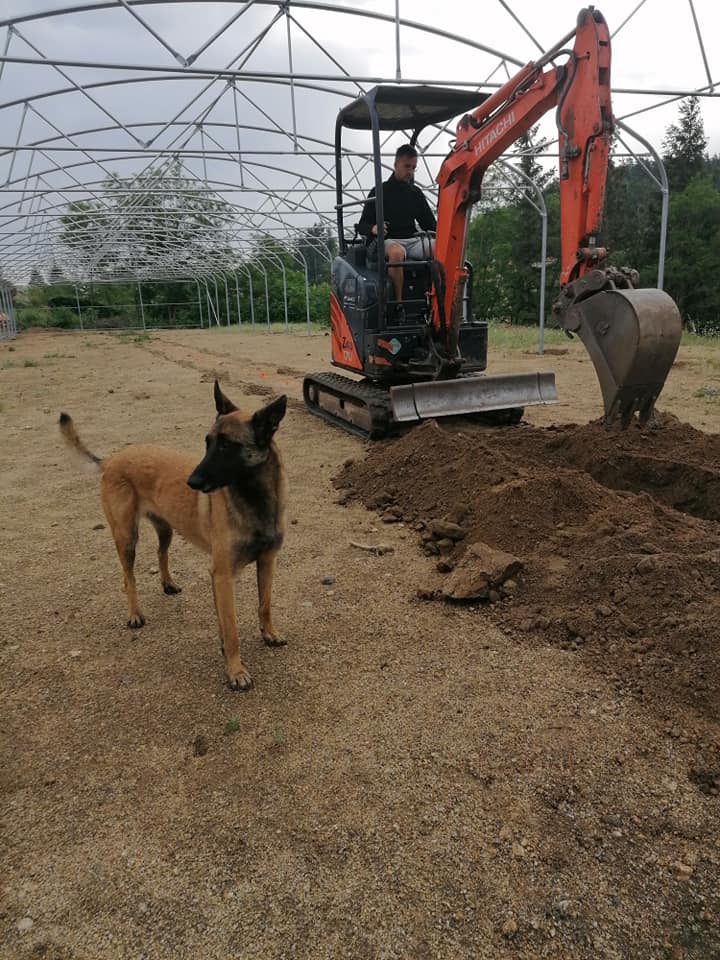

Creuser, mini pelle, marteau piqueur, décharger, traîner, reboucher.
Ça aura été musclé

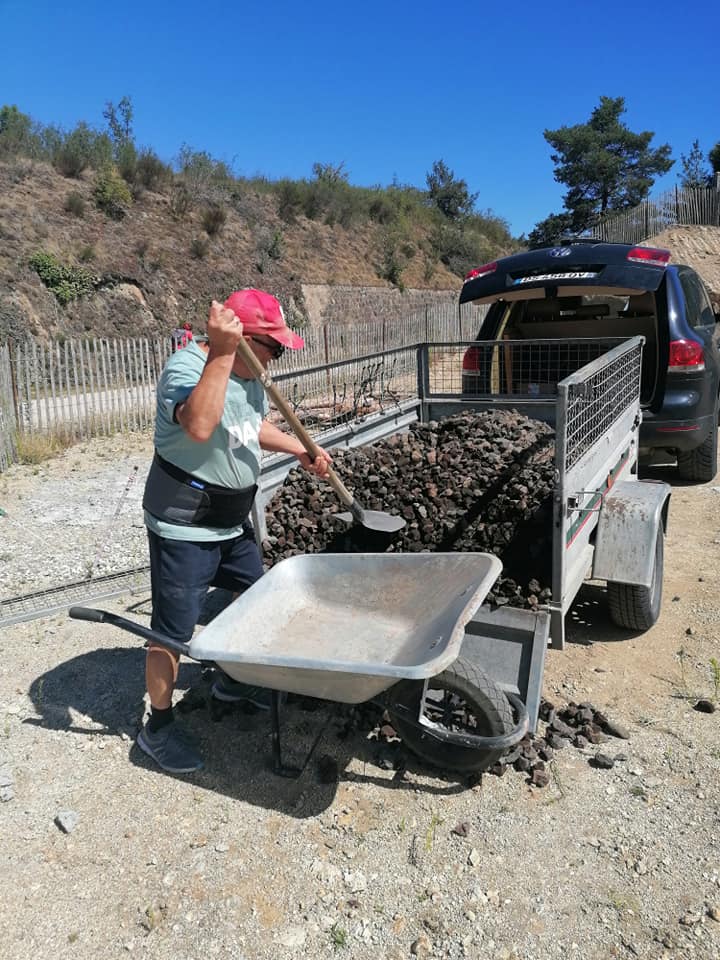

Mais après une location de BRH et pas moins de 7.5 tonnes de pouzzolane et des mètres de drains.
Tout fonctionne, drains, cuve de 5000l, marre avec trop-plein.
Vu la superficie de toit de nos serres on va pouvoir récupérer pas mal d eau pour le jardin
Une bonne chose de faite

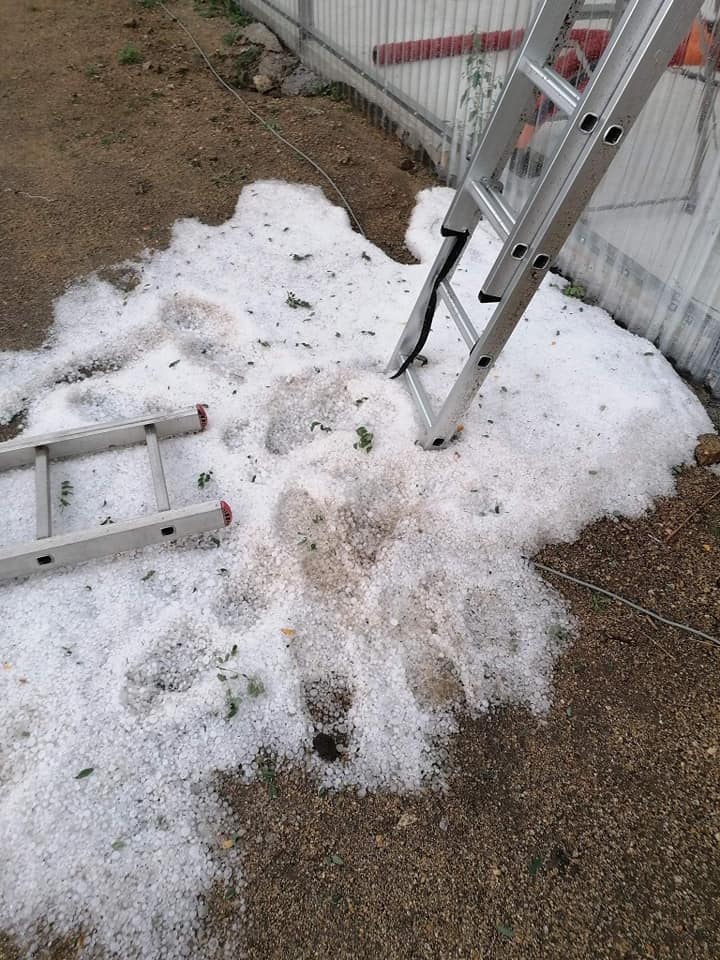

Grêle du 18 août 2022
De multiples impact et petits trou sur tout la bâche et infiltrations d eau (car nous avons 2 bâches, le toit est doublé)
Malgré la déception et la tristesse nous nous sentons chanceux comparé à des dizaines de familles ou agriculteurs de notre régions après cette journée .
Nous pouvons et allons continuer à travailler.
Prochaine étape la fabrication d’un bassin (sous la serre)
On ne se laisse pas abattre
Et nous allons prendre notre mal en patience et croisons les doigts pour que cela soit pris en charge par l assurance
